Project Closing là gì? Quy trình kết thúc dự án đầy đủ và đúng cách

Một dự án không thực sự kết thúc khi đội dự án hoàn thành công việc cuối cùng. Dự án chỉ được đóng đúng khi kết quả đã được nghiệm thu, nghĩa vụ hợp đồng và tài chính được xử lý, trách nhiệm vận hành được chuyển giao, hồ sơ được lưu trữ, nguồn lực được giải phóng và bài học được ghi nhận.

Tác giả: Master Lê Quyết ThắngCập nhật: Thời gian đọc: khoảng 24 phút
Project Closing là gì và quy trình kết thúc dự án đầy đủ
Kết thúc dự án không chỉ là bàn giao sản phẩm; đó là quá trình xác nhận hoàn thành, chuyển giao trách nhiệm và đóng toàn bộ nghĩa vụ còn lại.
Trả lời nhanh: Project Closing là tập hợp các hoạt động cần thực hiện để chính thức kết thúc một dự án hoặc một giai đoạn. Các việc cốt lõi thường gồm xác nhận nghiệm thu, hoàn tất hợp đồng và thanh toán, bàn giao cho vận hành, xử lý công việc tồn, lưu trữ hồ sơ, giải phóng nguồn lực, tổng kết tài chính, cập nhật lessons learned và chuyển trách nhiệm theo dõi lợi ích cho đơn vị phù hợp.

Để nhìn đúng vị trí của hoạt động này trong toàn bộ hệ thống quản trị, người đọc có thể tham khảo thêm vòng đời dự án, Project DeliverablesProject Baseline. Ba nội dung này giúp nối từ mục tiêu, sản phẩm bàn giao và chuẩn đo lường đến quyết định đóng dự án.

1. Project Closing là gì?

Project Closing có thể hiểu là quá trình chính thức kết thúc một dự án hoặc một giai đoạn của dự án sau khi các điều kiện đóng đã được đáp ứng. Mục tiêu không phải tạo thêm thủ tục, mà bảo đảm tổ chức biết rõ điều gì đã hoàn thành, điều gì còn tồn, ai tiếp nhận trách nhiệm và bằng chứng nào xác nhận dự án đã được đóng.

Trong cách tiếp cận quy trình truyền thống, kết thúc dự án thường gắn với nhóm hoạt động Closing. Trong cách tiếp cận hiện đại hơn, bao gồm PMBOK Guide 8, Closing được nhìn như một Focus Area: một vùng công việc cần được thực hiện phù hợp với bối cảnh, không nhất thiết chỉ xuất hiện đúng một lần ở cuối toàn bộ dự án.

Một dự án có thể đóng vì đã hoàn thành mục tiêu, bị chấm dứt sớm, không còn khả thi, bị thay thế bởi sáng kiến khác hoặc được sáp nhập vào chương trình lớn hơn. Dù lý do nào, tổ chức vẫn cần một cơ chế kết thúc minh bạch.

2. Tại sao cần một quy trình kết thúc dự án?

Tránh dự án “kết thúc trên danh nghĩa”

Đội dự án đã ngừng làm nhưng hợp đồng, thanh toán, lỗi tồn, tài liệu, trách nhiệm vận hành và tài sản vẫn chưa có chủ sở hữu rõ ràng.

Bảo vệ tổ chức

Hồ sơ nghiệm thu, nghĩa vụ pháp lý, phê duyệt, biên bản và bằng chứng cần được đóng đúng để giảm tranh chấp và rủi ro kiểm toán.

Chuyển giao giá trị

Sản phẩm chỉ tạo giá trị khi đơn vị vận hành có đủ năng lực, tài liệu, quyền truy cập và cơ chế hỗ trợ sau bàn giao.

Giữ lại tri thức

Lessons learned, quyết định quan trọng, giả định và dữ liệu thực tế giúp các dự án sau tránh lặp lại sai lầm.

Kết thúc dự án tốt còn giúp tổ chức giải phóng nguồn lực đúng lúc. Nếu một Project Manager không chính thức đóng vai trò của từng thành viên, nhiều người sẽ tiếp tục bị kéo vào các yêu cầu nhỏ lẻ trong khi đã được phân bổ sang dự án mới.

3. Project Closing khác bàn giao sản phẩm như thế nào?

Tiêu chíBàn giao sản phẩm/deliverableProject Closing
Mục tiêuChuyển một sản phẩm hoặc kết quả cho bên nhậnChính thức đóng toàn bộ dự án hoặc giai đoạn
Phạm viTập trung vào deliverable cụ thểBao gồm nghiệm thu, hợp đồng, tài chính, hồ sơ, nguồn lực, lessons learned và chuyển giao trách nhiệm
Thời điểmCó thể diễn ra nhiều lần trong dự ánDiễn ra khi đóng giai đoạn, đóng dự án hoặc chấm dứt sớm
Bằng chứngBiên bản bàn giao, acceptance record, test resultClosure report, phê duyệt đóng, biên bản nghiệm thu, hồ sơ hợp đồng, tài chính, lưu trữ và lessons learned
Trách nhiệm sau đóBên nhận tiếp quản một deliverableTổ chức xác nhận ai tiếp quản vận hành, lợi ích, hỗ trợ, bảo hành và công việc tồn

Một dự án phần mềm có thể đã go-live nhưng chưa đóng nếu còn lỗi mức cao, chưa hoàn tất thanh toán nhà cung cấp, chưa chuyển quyền quản trị hệ thống, chưa có kế hoạch hỗ trợ và chưa ký biên bản nghiệm thu cuối cùng.

Xem thêm: Project Deliverables là gì? để phân biệt sản phẩm bàn giao, milestone và outcome.

4. Khi nào cần đóng dự án hoặc giai đoạn?

  • Dự án đã hoàn thành các deliverable và được chấp thuận theo tiêu chí đã thống nhất.
  • Một giai đoạn đã kết thúc và cần quyết định chuyển sang giai đoạn tiếp theo.
  • Sponsor hoặc cơ quan có thẩm quyền quyết định dừng dự án.
  • Business Case không còn hợp lý hoặc lợi ích dự kiến không còn khả thi.
  • Dự án bị thay thế, sáp nhập hoặc chuyển thành hoạt động vận hành.
  • Hợp đồng kết thúc hoặc các nghĩa vụ đã được thực hiện theo điều kiện đóng.
Lưu ý: Đóng một dự án không đồng nghĩa dự án đó thành công. Một dự án bị chấm dứt sớm vẫn cần closure chính thức để ghi nhận lý do, xử lý tài sản, hợp đồng, dữ liệu và trách nhiệm còn lại.

5. Quy trình kết thúc dự án đầy đủ

  1. Xác nhận điều kiện đóng. Kiểm tra phạm vi, deliverable, tiêu chí chấp thuận, quyết định của Sponsor và các điều kiện hợp đồng.
  2. Rà soát công việc còn tồn. Lập danh sách lỗi, change request, issue, bảo hành, hành động sau bàn giao và người chịu trách nhiệm.
  3. Hoàn tất nghiệm thu. Thu thập bằng chứng kiểm thử, xác nhận chất lượng, ký chấp thuận và xử lý ngoại lệ.
  4. Đóng procurement và tài chính. Xác nhận nghĩa vụ nhà cung cấp, thanh toán, claim, retention, tài sản và chi phí cuối cùng.
  5. Bàn giao cho vận hành. Chuyển giao tài liệu, dữ liệu, quyền truy cập, đào tạo, SLA, hỗ trợ và chủ sở hữu sản phẩm.
  6. Lưu trữ hồ sơ. Chuẩn hóa version cuối, nơi lưu, phân quyền, thời hạn lưu và khả năng truy xuất.
  7. Giải phóng nguồn lực. Xác nhận ngày kết thúc vai trò, bàn giao kiến thức, đánh giá đóng góp và tái phân bổ.
  8. Tổng kết hiệu suất và lessons learned. So sánh mục tiêu, baseline, actual, outcome; ghi nhận điều nên duy trì và điều cần thay đổi.
  9. Chuyển trách nhiệm theo dõi lợi ích. Xác định ai theo dõi benefits sau dự án, chỉ số nào dùng và thời điểm đánh giá.
  10. Phê duyệt đóng dự án. Sponsor hoặc người có thẩm quyền ký xác nhận closure và truyền thông chính thức.

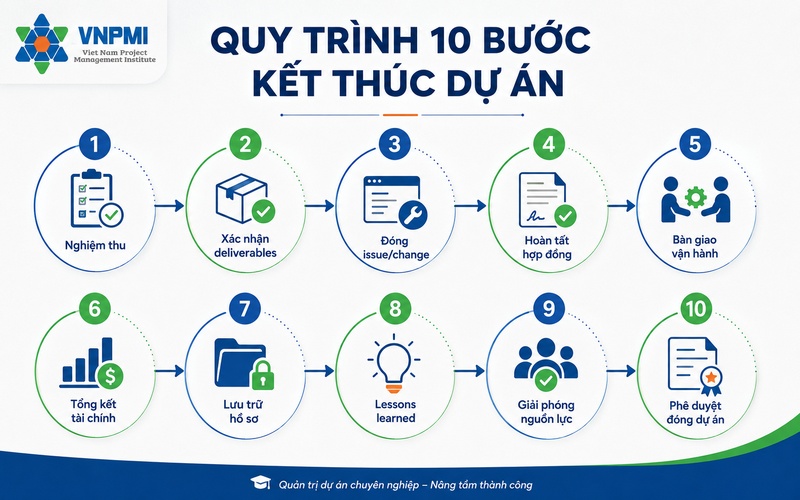

Quy trình 10 bước kết thúc dự án
Closure tốt phải nối từ nghiệm thu đến vận hành, tài chính, tri thức và lợi ích; không dừng ở một biên bản bàn giao.

6. Xác nhận nghiệm thu: bằng chứng quan trọng nhất

Nghiệm thu là điểm xác nhận bên có thẩm quyền chấp thuận deliverable theo tiêu chí đã thống nhất. Trước khi yêu cầu ký, Project Manager cần kiểm tra:

  • Acceptance criteria đã rõ và có thể kiểm chứng.
  • Kết quả kiểm thử hoặc kiểm tra chất lượng đã hoàn tất.
  • Các lỗi còn lại đã được phân loại, chấp thuận hoặc có kế hoạch xử lý.
  • Phạm vi đã bàn giao khớp với baseline và các thay đổi được phê duyệt.
  • Người ký có đúng thẩm quyền.
  • Biên bản nêu rõ phần đã chấp thuận, phần loại trừ và nghĩa vụ sau nghiệm thu.

Trong dự án Agile, nghiệm thu có thể diễn ra liên tục ở cấp increment hoặc release. Tuy nhiên, khi kết thúc dự án, vẫn cần xác nhận tổng thể về sản phẩm, điều kiện vận hành, tài chính và trách nhiệm còn lại.

7. Hoàn tất procurement và nghĩa vụ hợp đồng

Đóng hợp đồng không chỉ là thanh toán hóa đơn cuối. Tùy loại hợp đồng, Project Manager cần phối hợp với procurement, pháp chế, tài chính và đại diện kinh doanh để xác nhận:

  • Hàng hóa, dịch vụ và tài liệu đã được giao đủ.
  • Điều kiện nghiệm thu và thanh toán đã được đáp ứng.
  • Claim, dispute hoặc change order đã được xử lý.
  • Bảo hành, bảo trì, SLA và hỗ trợ sau bàn giao đã rõ.
  • Tài sản, license, dữ liệu, mã nguồn hoặc quyền sở hữu trí tuệ đã được chuyển giao theo hợp đồng.
  • Retention, bảo lãnh hoặc nghĩa vụ còn treo đã có người theo dõi.
  • Hiệu suất nhà cung cấp được ghi nhận cho các lần lựa chọn sau.

Không nên ghi “đóng procurement” khi vẫn còn tranh chấp chưa được giải quyết. Trong trường hợp đó, closure report cần nêu rõ phần tồn, chủ sở hữu, thời hạn và cơ chế xử lý.

8. Bàn giao cho vận hành và chuyển giao trách nhiệm

Một sản phẩm hoàn thành về kỹ thuật có thể vẫn thất bại nếu đơn vị vận hành chưa sẵn sàng. Vì vậy, kế hoạch chuyển giao cần bắt đầu trước thời điểm đóng, không nên chờ đến tuần cuối.

Nhóm bàn giaoBằng chứng cần cóNgười phê duyệt/tiếp nhận
Sản phẩm và cấu hìnhBiên bản bàn giao, danh mục phiên bản, cấu hình chuẩnProduct Owner/Operations Owner
Tài liệuUser guide, runbook, SOP, kiến trúc, bản vẽ hoàn côngĐơn vị vận hành/chuyên môn
Dữ liệu và quyền truy cậpDanh mục tài khoản, quyền quản trị, backup, lưu trữIT/Security/Data Owner
Đào tạoDanh sách tham dự, tài liệu, kết quả đánh giáTrưởng đơn vị tiếp nhận
Hỗ trợ sau bàn giaoSLA, warranty plan, contact point, escalation pathService Owner/Vendor
Công việc tồnPunch list, backlog, issue owner, due dateSponsor hoặc Operations Owner

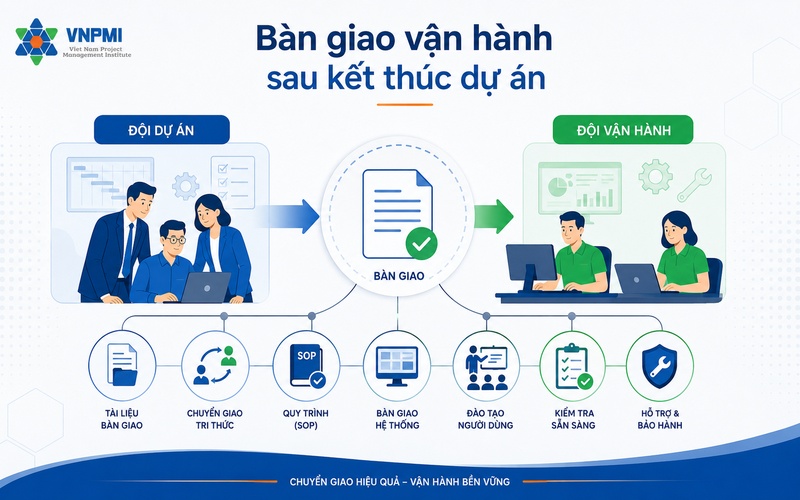

Bàn giao vận hành sau khi kết thúc dự án
Bàn giao hoàn chỉnh cần trả lời ba câu hỏi: bàn giao cái gì, bằng chứng nào xác nhận và ai chính thức tiếp nhận.

9. Tổng kết tài chính và hiệu suất dự án

Closure là thời điểm đối chiếu bức tranh cuối cùng giữa kế hoạch và thực tế. Tùy tổ chức, báo cáo có thể gồm:

  • Ngân sách được phê duyệt và các thay đổi.
  • Actual cost, committed cost và chi phí chưa ghi nhận.
  • Variance và nguyên nhân chính.
  • Contingency hoặc management reserve đã sử dụng.
  • Khoản phải thu, phải trả, retention, tài sản và license.
  • Chi phí vận hành sau bàn giao.
  • Dự báo chi phí còn lại nếu vẫn có bảo hành hoặc hành động sau dự án.

Mục tiêu không phải tìm người để quy trách nhiệm, mà tạo dữ liệu đáng tin cho việc ước lượng, lựa chọn nhà cung cấp và phê duyệt dự án sau.

10. Lessons learned: biến kinh nghiệm thành tài sản tổ chức

Lessons learned không nên là một buổi họp cuối kỳ nơi mọi người kể lại cảm xúc. Một bài học có giá trị cần trả lời tối thiểu:

  • Điều gì đã xảy ra?
  • Dữ liệu hoặc bằng chứng nào cho thấy điều đó?
  • Nguyên nhân gốc hoặc điều kiện góp phần là gì?
  • Điều gì đã làm tốt và nên duy trì?
  • Điều gì cần thay đổi ở quy trình, công cụ, năng lực hoặc governance?
  • Ai sở hữu hành động cải tiến và khi nào cần hoàn thành?

Đọc thêm Lessons Learned là gì? để xây một cơ chế học tập thay vì chỉ lưu biên bản.

Hồ sơ đóng dự án và quy trình lưu trữ tài liệu sau khi kết thúc dự án
Hồ sơ đóng dự án cần được chuẩn hóa, phê duyệt và lưu trữ có hệ thống để tổ chức có thể truy xuất, kiểm toán và tái sử dụng tri thức.

11. Benefits transition: dự án đóng nhưng lợi ích vẫn phải được theo dõi

Dự án thường tạo deliverable trước, còn lợi ích xuất hiện sau. Ví dụ, hệ thống CRM có thể go-live trong tháng 6 nhưng tỷ lệ chuyển đổi, năng suất bán hàng và chất lượng dữ liệu cần nhiều tháng mới thể hiện.

Vì vậy, trước khi đóng dự án cần xác định:

  • Lợi ích nào chưa thể đo tại thời điểm đóng.
  • Đơn vị nào sở hữu benefits realization sau dự án.
  • Chỉ số, baseline và target dùng để đánh giá.
  • Kỳ đo và thời điểm review.
  • Điều kiện nào có thể làm lợi ích không đạt.
  • Cơ chế escalates nếu outcome thấp hơn dự kiến.
Điểm quan trọng: Project Manager có thể không tiếp tục sở hữu việc theo dõi lợi ích, nhưng phải bảo đảm trách nhiệm đó đã được chuyển giao rõ ràng.

12. Checklist đóng dự án: trách nhiệm, bằng chứng và người phê duyệt

Checklist dưới đây là UVU trọng tâm của bài. Tổ chức có thể tailoring theo quy mô, pháp lý, ngành và loại hợp đồng.

Hạng mụcTrách nhiệm chínhBằng chứng tối thiểuNgười phê duyệt/tiếp nhận
Xác nhận hoàn thành phạm viProject Manager/Team LeadScope reconciliation, danh sách deliverableSponsor/Product Owner
Nghiệm thuQA/Business RepresentativeTest result, biên bản acceptanceKhách hàng/người có thẩm quyền
Đóng issue và changeProject ManagerIssue log, change log, punch listSponsor/Operations Owner
Đóng hợp đồngProcurement/Contract ManagerContract closure, claim status, warrantyProcurement/Legal/Business Owner
Tổng kết tài chínhFinance/Project ControllerFinal cost report, invoice statusFinance/Sponsor
Bàn giao vận hànhTransition LeadRunbook, SOP, access, training recordOperations/Service Owner
Lưu trữ hồ sơPMO/Document ControllerArchive index, version final, quyền truy cậpPMO/Records Owner
Lessons learnedProject Manager/PMOLessons register, action ownerPMO/Functional Manager
Giải phóng nguồn lựcProject Manager/Line ManagerRelease confirmation, handoverFunctional Manager
Chuyển benefitsSponsor/Business OwnerBenefits plan, KPI, lịch reviewBusiness Owner
Phê duyệt đóng dự ánProject ManagerClosure report và quyết định đóngSponsor/Steering Committee
  • Không còn deliverable nào chưa có trạng thái rõ ràng.
  • Mọi công việc tồn đều có người sở hữu và hạn hoàn thành.
  • Không còn khoản thanh toán hoặc nghĩa vụ hợp đồng bị bỏ quên.
  • Đơn vị vận hành đã xác nhận đủ tài liệu, quyền truy cập và năng lực tiếp quản.
  • Hồ sơ được lưu ở nơi có thể truy xuất.
  • Lessons learned có hành động cải tiến, không chỉ có nhận xét.
  • Benefits owner và lịch đo sau dự án đã được chốt.
  • Sponsor đã phê duyệt closure chính thức.

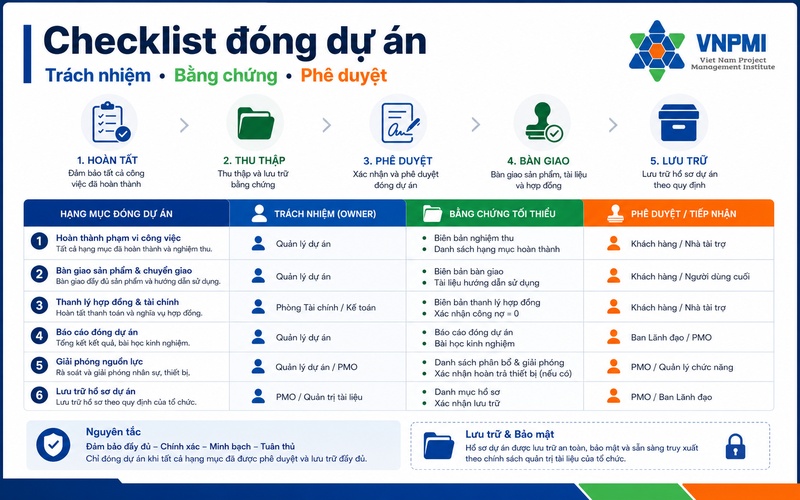

Checklist đóng dự án gồm trách nhiệm bằng chứng và người phê duyệt
Mỗi hạng mục đóng dự án nên có ba thành phần: người chịu trách nhiệm, bằng chứng hoàn thành và người có quyền chấp thuận.

13. Ba ví dụ thực tế về Project Closing

Ví dụ 1: Dự án triển khai phần mềm

Hệ thống đã go-live nhưng còn 12 lỗi mức thấp. Dự án vẫn có thể đóng nếu các lỗi được bên nhận chấp thuận, chuyển vào backlog vận hành, có owner, SLA và phạm vi bảo hành rõ. Không nên giữ toàn bộ đội dự án chỉ vì mọi lỗi chưa bằng 0.

Ví dụ 2: Dự án xây dựng

Công trình hoàn thành nhưng cần hồ sơ hoàn công, biên bản nghiệm thu, bàn giao tài sản, danh sách tồn tại, bảo hành, quyết toán và chuyển trách nhiệm cho đơn vị vận hành. Việc sử dụng công trình không đồng nghĩa toàn bộ nghĩa vụ dự án đã đóng.

Ví dụ 3: Chương trình đào tạo doanh nghiệp

Lớp học đã kết thúc nhưng closure cần xác nhận danh sách học viên, mức độ hoàn thành, tài liệu bàn giao, nghiệm thu, thanh toán, phản hồi, báo cáo kết quả và kế hoạch áp dụng sau đào tạo. Outcome như thay đổi hành vi có thể được HR/L&D theo dõi sau khi dự án đào tạo đã đóng.

14. Những sai lầm thường gặp khi kết thúc dự án

  • Đợi đến tuần cuối mới chuẩn bị bàn giao.
  • Đồng nhất go-live hoặc hoàn thành thi công với closure.
  • Xin ký nghiệm thu khi acceptance criteria còn mơ hồ.
  • Đóng dự án nhưng không đóng hợp đồng và nghĩa vụ tài chính.
  • Lưu tài liệu rải rác trong email và máy cá nhân.
  • Không ghi rõ công việc tồn, owner và deadline.
  • Giải tán đội trước khi chuyển giao tri thức.
  • Lessons learned chỉ nêu lỗi con người, không xem hệ thống và governance.
  • Không chuyển benefits tracking cho Business Owner.
  • Không có quyết định đóng chính thức từ Sponsor.

Project Closing tốt không cần quá nặng tài liệu. Điều quan trọng là đủ bằng chứng, rõ trách nhiệm và phù hợp với rủi ro của dự án. Những thay đổi cuối kỳ vẫn phải được xử lý theo hệ thống kiểm soát thay đổi, thay vì sửa ngầm để kịp ký đóng dự án.

15. Câu hỏi thường gặp

Project Closing là gì?

Project Closing là quá trình chính thức kết thúc dự án hoặc giai đoạn, bao gồm xác nhận hoàn thành, nghiệm thu, đóng hợp đồng và tài chính, bàn giao vận hành, lưu trữ hồ sơ, giải phóng nguồn lực và chuyển trách nhiệm theo dõi lợi ích.

Project Closing có giống bàn giao sản phẩm không?

Không. Bàn giao là một phần của closure. Closing rộng hơn vì còn bao gồm hợp đồng, tài chính, hồ sơ, nguồn lực, lessons learned và phê duyệt đóng.

Dự án bị hủy có cần Project Closing không?

Có. Cần ghi nhận lý do dừng, xử lý tài sản, hợp đồng, dữ liệu, tài chính, trách nhiệm còn lại và bài học.

Ai phê duyệt đóng dự án?

Thông thường là Sponsor, Steering Committee hoặc người có thẩm quyền theo governance của tổ chức. Project Manager chuẩn bị bằng chứng và closure report.

Có thể đóng dự án khi vẫn còn lỗi không?

Có thể, nếu lỗi được phân loại, chấp thuận, chuyển giao rõ owner, thời hạn, SLA hoặc bảo hành. Không nên che giấu hoặc bỏ mặc lỗi tồn.

Khi nào nên thu thập lessons learned?

Nên thu thập xuyên suốt dự án và tổng hợp ở closure. Chờ đến cuối mới nhớ lại thường khiến thông tin thiếu chính xác.

Closure report nên gồm những gì?

Tóm tắt mục tiêu, phạm vi, deliverable, nghiệm thu, hiệu suất, tài chính, rủi ro và issue còn lại, procurement, bàn giao, lessons learned, benefits transition và quyết định đóng.

Master Lê Quyết Thắng trong hoạt động đào tạo quản lý dự án tại VNPMI

Về tác giả

Master Lê Quyết Thắng là CEO và giảng viên chính của VNPMI, hoạt động trong lĩnh vực quản lý dự án, đào tạo PMP, Agile và phát triển năng lực thực thi.

Trong đào tạo quản lý dự án, tác giả nhấn mạnh rằng kết thúc dự án là một năng lực quản trị, không phải thủ tục hành chính. Một closure tốt phải làm rõ trạng thái, bằng chứng, trách nhiệm và bước chuyển tiếp sau dự án.

Quan điểm thực hành: Dự án chỉ thực sự kết thúc khi tổ chức biết rõ điều gì đã hoàn thành, điều gì còn tồn và ai tiếp tục chịu trách nhiệm.

Xem hồ sơ chuyên gia: Master Lê Quyết Thắng. Tìm hiểu thêm về VNPMIhệ sinh thái học tập quản lý dự án VNPMI.

Nguồn và minh bạch

Bài viết được biên tập dựa trên PMBOK Guide – Sixth, Seventh và Eighth Edition; nội dung chuyên môn VNPMI; đồng thời được tailoring cho nhu cầu người làm dự án tại Việt Nam. Checklist trong bài là mẫu tham khảo, không thay thế quy định pháp lý, hợp đồng, kiểm toán hoặc quy trình riêng của tổ chức.

  • Project Management Institute, PMBOK Guide – Sixth Edition, quy trình Close Project or Phase.
  • Project Management Institute, PMBOK Guide – Seventh Edition, tư duy value delivery, tailoring và transition.
  • Project Management Institute, PMBOK Guide – Eighth Edition, Focus Area Closing và các thực hành thích ứng.
  • PMBOK 8 Dễ Hiểu Cho Quản Lý Dự Án Mới – tài sản tiếng Việt mới của VNPMI, cập nhật 07/2026.
  • Chính sách biên tập và kiểm chứng VNPMI.

Tuyên bố nhãn hiệu: PMI, PMP và PMBOK là nhãn hiệu của Project Management Institute, Inc. VNPMI là đơn vị độc lập và không tuyên bố đại diện cho PMI.

Muốn xây quy trình dự án có thể áp dụng ngay?

Hãy bắt đầu bằng việc chuẩn hóa checklist, vai trò, bằng chứng và điểm phê duyệt cho từng giai đoạn của vòng đời dự án.

Tìm hiểu vòng đời dự ánKhám phá PMBOK 8 Dễ Hiểu

Thiên Nga 1 - 57, KĐT Vinhomes Cổ Loa, Đông Anh, Hà Nội

Chat hỗ trợ
Chat ngay
