Chuẩn hóa quản lý dự án doanh nghiệp trong 90 ngày
Chuẩn hóa quản lý dự án không phải là viết thật nhiều quy trình để mọi dự án làm giống nhau. Mục tiêu thực tế hơn là làm rõ những điểm không được phép mơ hồ: mục tiêu, vai trò, quyền quyết định, baseline, thay đổi, rủi ro, dữ liệu báo cáo, nghiệm thu và escalation. Với một lộ trình 90 ngày được thiết kế đúng, doanh nghiệp có thể chẩn đoán điểm nghẽn, xây governance tối thiểu, chạy pilot trên dự án thật, đo bằng evidence và chỉ nhân rộng những gì thực sự tạo giá trị.
Tóm tắt nhanh: 90 ngày không phải khoảng thời gian để “chuẩn hóa toàn bộ doanh nghiệp”. Đây là khoảng thời gian đủ thực tế để tạo một vòng học hoàn chỉnh: ngày 1–30 chẩn đoán và thiết kế, ngày 31–60 thiết lập và pilot, ngày 61–90 đo lường, chuyển giao và quyết định bước tiếp theo. Nếu hết 90 ngày doanh nghiệp có ít biểu mẫu hơn nhưng quyền quyết định rõ hơn, dữ liệu đáng tin hơn và rủi ro được xử lý sớm hơn, đó thường là tín hiệu tốt hơn việc sở hữu một bộ quy trình dày.
Tải ebook “Chuẩn hóa quản lý dự án trong 90 ngày”
Nếu anh/chị muốn có bản tài liệu đầy đủ để dùng khi chẩn đoán, thiết kế governance, pilot và theo dõi lộ trình 90 ngày, có thể tải ebook của VNPMI tại đây.
Tải ebook Chuẩn hóa QLDA 90 ngày1. Chuẩn hóa quản lý dự án doanh nghiệp là gì?
Trong nhiều doanh nghiệp, “chuẩn hóa” thường được hiểu rất nhanh thành ba việc: viết quy trình, ban hành biểu mẫu và mua phần mềm. Cách hiểu này dễ tạo cảm giác tổ chức đã chuyên nghiệp hơn, nhưng nó chưa chạm vào câu hỏi quan trọng nhất: hệ thống có giúp người đúng nhìn thấy vấn đề đúng, vào đúng thời điểm, để đưa ra quyết định đúng hay không?
Một dự án hiếm khi mất kiểm soát chỉ vì thiếu một biểu mẫu. Vấn đề thường tích lũy từ những điểm nhỏ: thay đổi phạm vi được đồng ý trong cuộc họp nhưng không cập nhật baseline; rủi ro đã được nhắc lại nhiều lần nhưng chưa có owner; báo cáo của nhà thầu và đội nội bộ dùng hai cách tính khác nhau; Project Manager biết có vấn đề nhưng không rõ ngưỡng nào phải escalation; Sponsor nghĩ dự án vẫn ổn vì dashboard chưa chuyển đỏ.
Vì vậy, chuẩn hóa quản lý dự án doanh nghiệp nên được hiểu là quá trình thống nhất những nguyên tắc, vai trò, dữ liệu, quyền quyết định và cơ chế kiểm soát cốt lõi để nhiều dự án có thể được điều hành nhất quán hơn mà vẫn được tailoring theo bối cảnh. Chuẩn hóa không xóa bỏ sự linh hoạt. Ngược lại, một chuẩn tốt chỉ cố định những điểm cần thống nhất, đồng thời cho phép đội dự án điều chỉnh cách làm ở những phần còn lại.
Nếu doanh nghiệp đang cần làm rõ nền tảng khái niệm, có thể đọc thêm bài định nghĩa dự án và quản lý dự án trước khi đi sâu vào hệ thống chuẩn hóa cấp tổ chức.
Một nguyên tắc thực tế: biểu mẫu không tự tạo ra trách nhiệm; dashboard không tự tạo ra sự thật; quy trình không tự tạo ra kỷ luật; phần mềm không tự tạo ra governance. Những công cụ này chỉ có giá trị khi chúng gắn với người chịu trách nhiệm, nhịp review và hành động cụ thể sau khi dữ liệu xuất hiện.
2. Vì sao 90 ngày là khung phù hợp để bắt đầu?
90 ngày là một khung đủ dài để doanh nghiệp không dừng ở workshop hoặc thiết kế trên giấy, nhưng cũng đủ ngắn để tránh rơi vào một chương trình chuyển đổi kéo dài nhiều quý trước khi tạo được bằng chứng đầu tiên. Trong 90 ngày, doanh nghiệp có thể hoàn thành một vòng quản trị tương đối đầy đủ: hiểu hiện trạng, thống nhất mục tiêu, thiết kế cơ chế, áp dụng trên pilot, đo kết quả và quyết định có nên mở rộng hay không.
Điểm quan trọng là không đặt mục tiêu “đến ngày 90 mọi dự án phải tuân theo một hệ thống hoàn chỉnh”. Mục tiêu hợp lý hơn là đến ngày 90, lãnh đạo phải có đủ evidence để trả lời các câu hỏi: quyết định có nhanh hơn không, dữ liệu có đáng tin hơn không, critical risk có owner rõ hơn không, change có đi qua đúng thẩm quyền không, PM có bớt mất thời gian tổng hợp thủ công không, và đội ngũ nội bộ đã đủ khả năng vận hành hệ thống khi tư vấn hoặc nhóm triển khai rời đi chưa.
Đây cũng là lý do chuẩn hóa 90 ngày nên bắt đầu từ một hoặc một số pain point có tác động cao, thay vì từ danh sách toàn bộ quy trình có thể viết. Doanh nghiệp cần tìm phần nhỏ nhất của hệ thống mà khi làm rõ sẽ cải thiện quyết định và khả năng nhìn thấy trạng thái dự án.

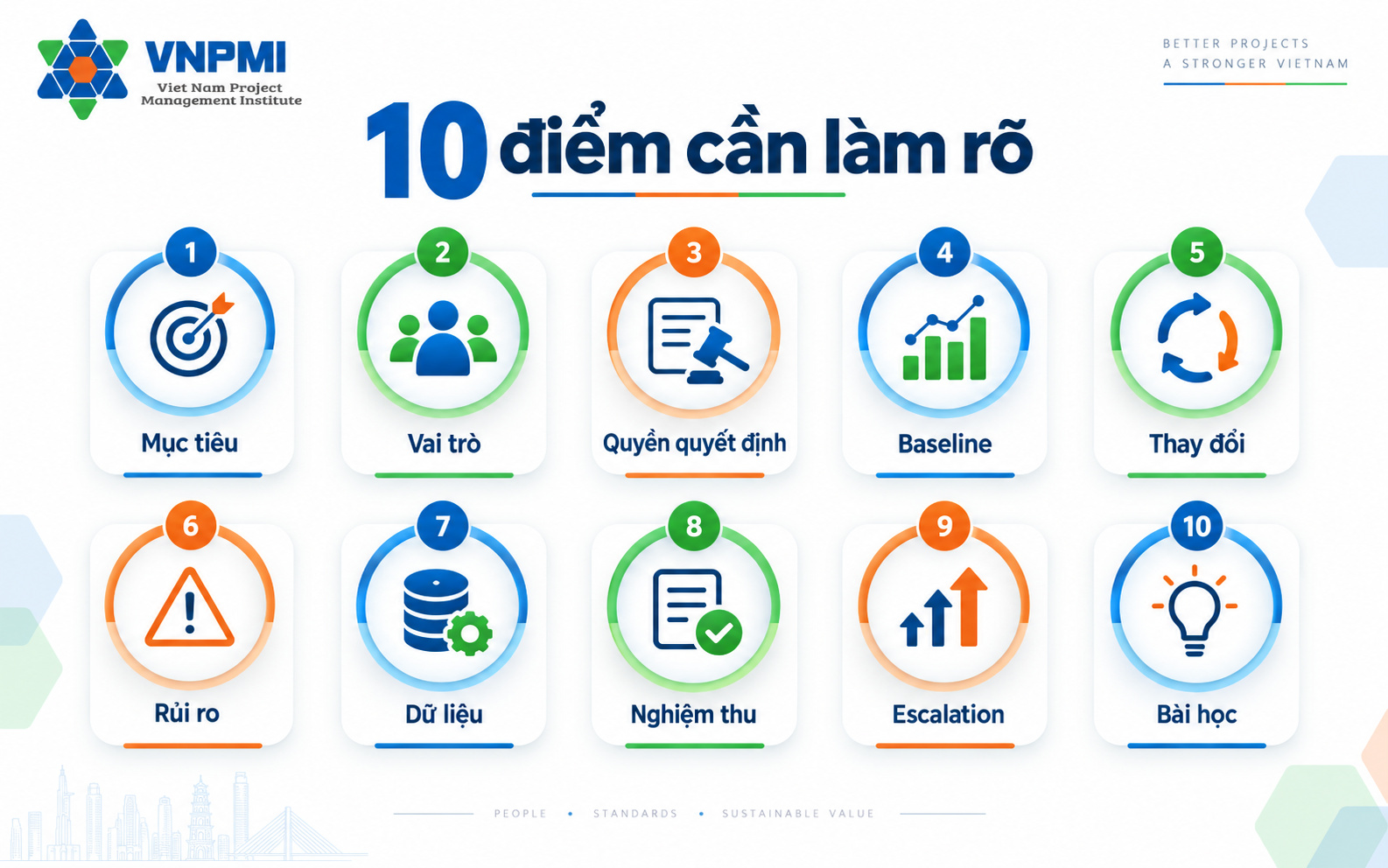

3. Mười điểm không được phép mơ hồ trong hệ thống quản lý dự án
Một doanh nghiệp có thể sử dụng Predictive, Agile hoặc Hybrid; dự án có thể kéo dài ba tháng hoặc ba năm. Tuy nhiên, vẫn có những câu hỏi mà tổ chức không nên để mỗi Project Manager tự hiểu theo một cách. Đây là vùng cần chuẩn hóa trước.
| Điểm cần làm rõ | Câu hỏi quản trị cần trả lời | Rủi ro nếu mơ hồ |
|---|---|---|
| 1. Mục tiêu | Dự án tồn tại để tạo giá trị gì? Khi phải trade-off, tiêu chí thành công nào được ưu tiên? | Đội tối ưu từng mục tiêu riêng nhưng tổng thể không tạo giá trị mong muốn. |
| 2. Vai trò | Ai chịu trách nhiệm business outcome, delivery, nguồn lực và nghiệm thu? | Việc được làm nhưng không ai chịu trách nhiệm cuối cùng. |
| 3. Quyền quyết định | Ai được quyết loại việc nào, theo ngưỡng nào và trong bao lâu? | PM chờ lãnh đạo cho mọi việc hoặc tự quyết vượt thẩm quyền. |
| 4. Baseline | Scope, schedule, cost và giả định nào đang là cam kết hiện hành? | Mỗi người so sánh actual với một “kế hoạch” khác nhau. |
| 5. Thay đổi | Điều gì được xem là change? Ai đánh giá impact? Ngưỡng nào phải escalation? | Scope trôi dần mà không có quyết định chính thức. |
| 6. Rủi ro trọng yếu | Ai sở hữu exposure? Trigger phản ứng là gì? Khi nào phải nâng cấp xử lý? | Risk Register tồn tại nhưng rủi ro không được hành động đúng lúc. |
| 7. Dữ liệu báo cáo | Nguồn nào là nguồn chính? Cut-off, định nghĩa chỉ số và quy tắc đối soát là gì? | Cuộc họp dùng để tranh luận số nào đúng thay vì ra quyết định. |
| 8. Nghiệm thu | Ai chấp nhận deliverable? Evidence nào đủ? Điều kiện nào để chuyển sang vận hành? | Bàn giao hình thức nhưng tranh chấp trách nhiệm tiếp tục. |
| 9. Escalation | Việc nào PM tự xử lý, việc nào phải nâng cấp và thời hạn chờ là bao lâu? | Vấn đề được phát hiện sớm nhưng quyết định đến quá muộn. |
| 10. Bài học | Ai ghi nhận, ai quyết định cập nhật quy trình và bài học được tái sử dụng ở đâu? | Lỗi giống nhau lặp lại qua nhiều dự án. |
Các nội dung như Business Case và Risk Register là những cấu phần cụ thể của hệ thống này. Tuy nhiên, giá trị của chúng không nằm ở việc “có tài liệu”, mà ở việc tài liệu đó được dùng để hỗ trợ quyết định nào và ai chịu trách nhiệm hành động.

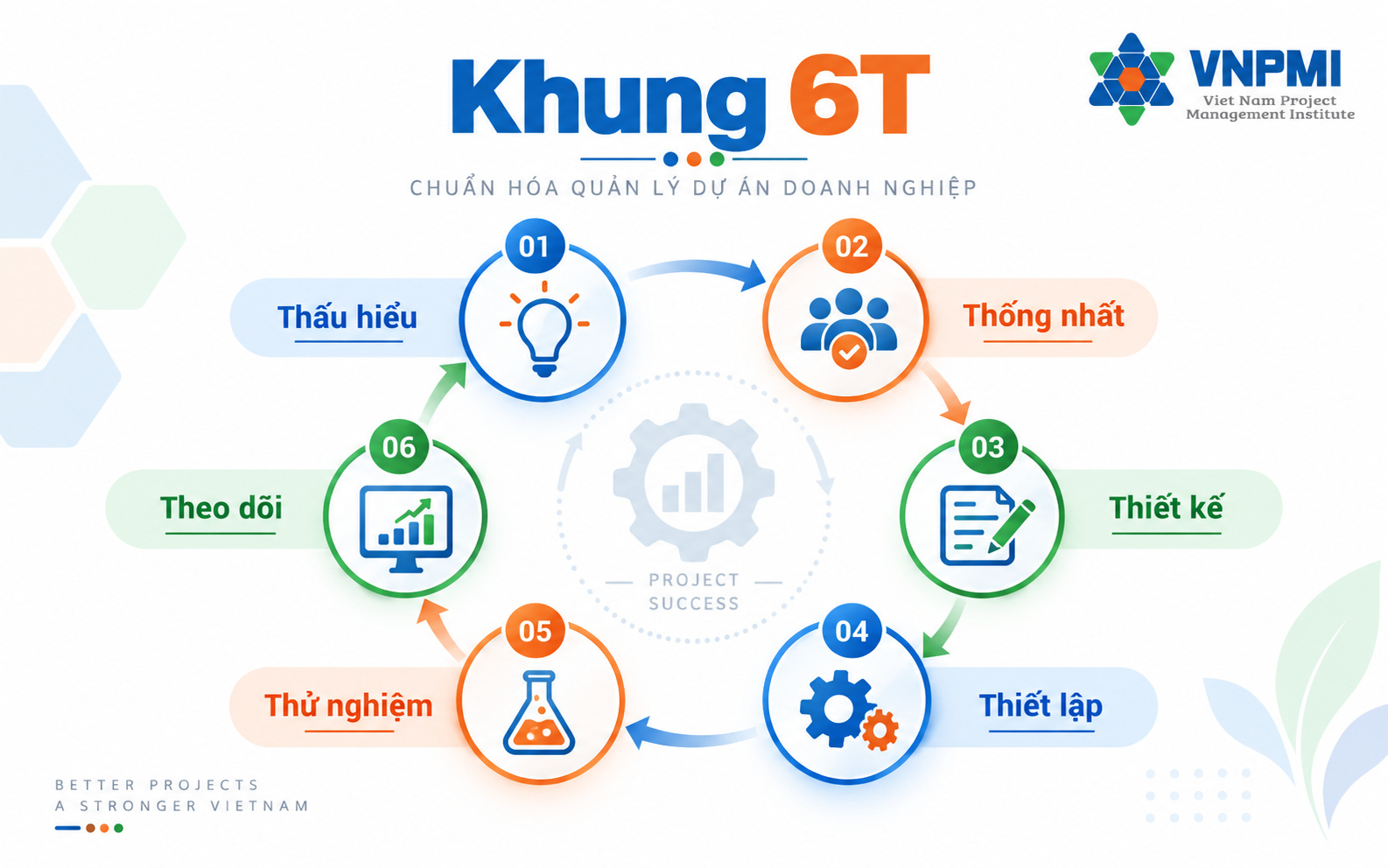

4. Khung 6T: một cách tổ chức lộ trình chuẩn hóa trong 90 ngày
Trong cuốn Chuẩn hóa quản lý dự án trong 90 ngày, Master Lê Quyết Thắng và VNPMI đề xuất Khung 6T để tổ chức một vòng cải tiến gồm: Thấu hiểu, Thống nhất, Thiết kế, Thiết lập, Thử nghiệm và Theo dõi. Đây là framework thực hành do VNPMI phát triển từ việc tổng hợp các nguyên tắc quản lý dự án, governance, assurance, PMO, quản trị rủi ro và kinh nghiệm triển khai; không phải một tiêu chuẩn chứng nhận và cần tailoring theo ngành, quy mô, độ phức tạp, văn hóa, mức rủi ro và độ trưởng thành của từng tổ chức.
| Miền 6T | Câu hỏi chính | Đầu ra mong đợi |
|---|---|---|
| Thấu hiểu | Hệ thống thực tế đang vận hành thế nào, không phải quy định viết thế nào? | Process map thực tế, pain point, baseline dữ liệu, decision bottleneck. |
| Thống nhất | Doanh nghiệp đang muốn sửa vấn đề gì trước và ai là Sponsor? | Mục tiêu 90 ngày, phạm vi pilot, loại dự án, ngưỡng kiểm soát. |
| Thiết kế | Governance tối thiểu cần những gì? | Decision rights, escalation, lifecycle/gate, assurance, tailoring rule. |
| Thiết lập | Cơ chế đã thiết kế được biến thành công cụ dùng hàng tuần ra sao? | Role, baseline, log, change control, status report, dashboard. |
| Thử nghiệm | Hệ thống có hoạt động trên dự án thật không? | Pilot, weekly review, training theo vai trò, phản hồi, điều chỉnh. |
| Theo dõi | Điều gì thực sự tạo giá trị và ai sẽ tiếp quản? | Evidence, keep/improve/remove/scale, ownership, roadmap 6–12 tháng. |
Khung 6T nhấn mạnh tailoring theo bối cảnh. Người đọc muốn đối chiếu thêm tư duy về tailoring, value và cách tiếp cận quản lý dự án hiện đại có thể tham khảo PMBOK 8 Dễ Hiểu cho Quản lý Dự án Mới của VNPMI; đây là tài liệu diễn giải, không thay thế tài liệu chính thức của PMI.
5. Ngày 1–30: chẩn đoán và thiết kế hệ thống tối thiểu
Giai đoạn đầu không nên bắt đầu bằng việc hỏi “cần bao nhiêu SOP?”. Hãy bắt đầu bằng hiện trạng: một quyết định quan trọng hiện phải đi qua bao nhiêu tầng, dashboard lấy dữ liệu từ đâu, PM đang mất bao nhiêu thời gian để đối soát, change được ghi nhận trước hay sau khi đã làm, risk nào thường bị biến thành issue rồi mới được lãnh đạo nhìn thấy.
Tuần 1: Thấu hiểu hệ thống đang chạy thật
Phỏng vấn Sponsor, Project Manager, functional manager và một số vai trò triển khai. Review một số artefact đang dùng: Charter hoặc Business Case, kế hoạch, báo cáo tuần/tháng, risk/issue log, change record, biên bản họp, dữ liệu tài chính hoặc tiến độ. Mục tiêu không phải chấm “đúng/sai theo chuẩn”, mà tìm khoảng cách giữa quy định và hành vi thực tế.
Một câu hỏi hữu ích là: mỗi cuộc họp quan trọng đang dùng thời gian để xác minh sự thật hay để đưa ra quyết định? Nếu phần lớn thời gian dành để đối chiếu dữ liệu, đó thường là dấu hiệu cần xử lý nguồn sự thật và định nghĩa chỉ số trước.
Tuần 2: Thống nhất mục tiêu và phạm vi pilot
Chọn 3–5 pain point có tác động cao. Ví dụ: decision aging quá dài; critical risk thiếu owner; change được triển khai trước khi phê duyệt; trạng thái tiến độ giữa nhà thầu và nội bộ không khớp; PMO tổng hợp báo cáo thủ công quá nhiều. Sau đó chốt Sponsor, pilot boundary, nhóm dự án áp dụng và baseline cần đo trước khi thay đổi.
Tuần 3–4: Thiết kế Minimum Viable Governance
“Minimum” không có nghĩa là lỏng lẻo. Nó có nghĩa là chỉ chuẩn hóa những gì cần thiết để định hướng, kiểm soát và ra quyết định đáng tin. Mỗi control nên có ba lớp: quy tắc cần tuân theo, evidence chứng minh điều đã xảy ra và hành vi quy định ai review, khi nào review, quyết định hoặc hành động gì phải xuất hiện sau đó.
Đây cũng là giai đoạn định nghĩa decision rights, escalation threshold, lifecycle/gate, baseline, change control, cách quản lý Risk–Issue–Dependency, dữ liệu dashboard và ownership của từng control. Không nên mua phần mềm mới chỉ để giải quyết một vấn đề vốn bắt nguồn từ quyền quyết định hoặc định nghĩa dữ liệu.
6. Ngày 31–60: thiết lập và pilot trên dự án thật
Pilot không phải một bản rollout thu nhỏ để chứng minh framework đúng. Nó nên được coi là phòng thí nghiệm tổ chức: áp dụng một số chuẩn có tác động cao, quan sát hành vi, sửa nhanh theo nhịp và loại bỏ những gì chỉ tạo thêm thủ tục.
Trước khi bắt đầu, hãy viết 3–5 giả thuyết học tập. Ví dụ: thời gian từ khi yêu cầu quyết định đến khi có quyết định sẽ giảm; tỷ lệ critical risk có owner và due date sẽ tăng; số change triển khai ngoài log sẽ giảm; dashboard sẽ dùng cùng một cut-off; Sponsor sẽ bớt thời gian hỏi lại nhiều nguồn số liệu; và chi phí hành chính không tăng quá mức so với lợi ích kiểm soát.

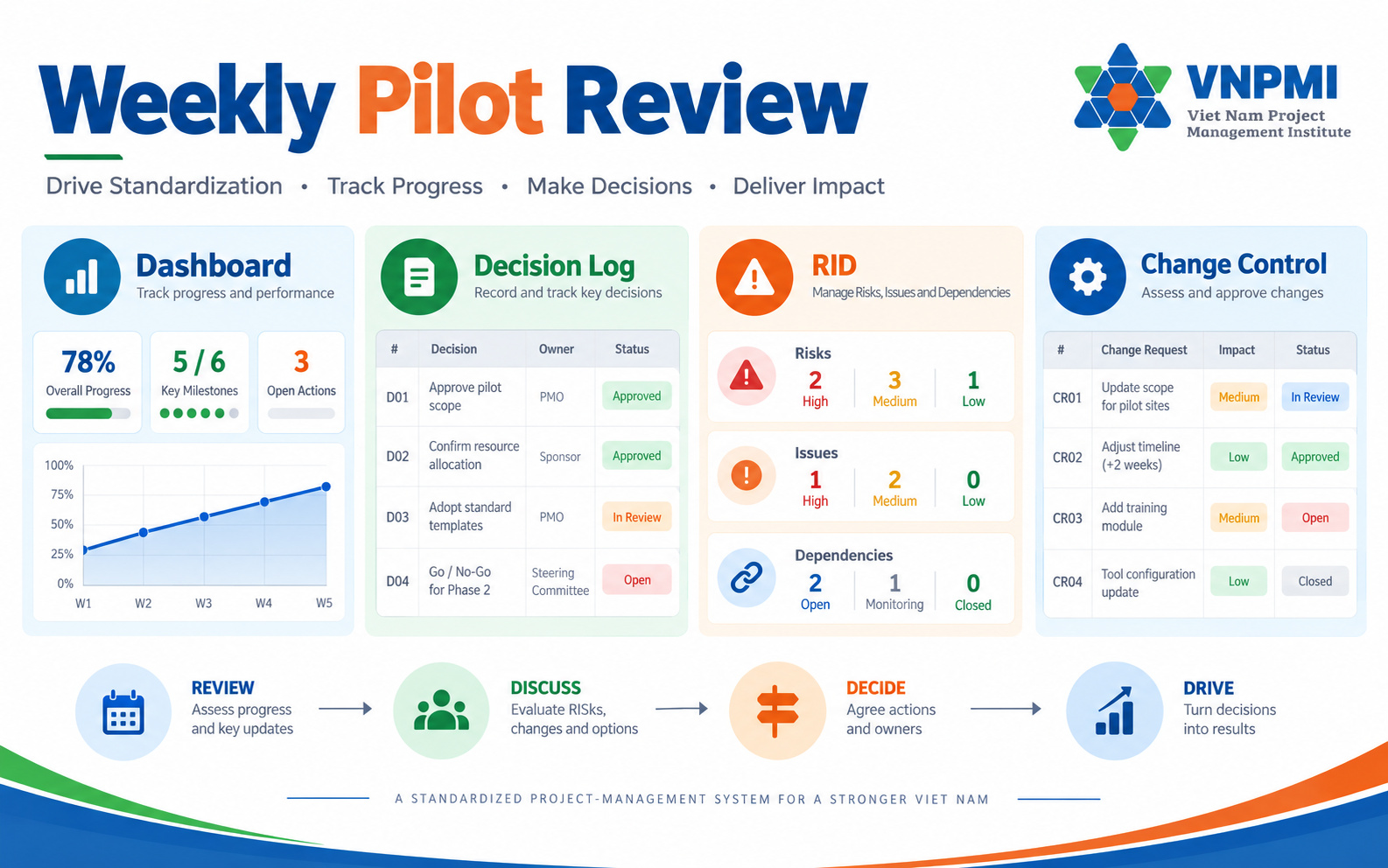

Nhịp Weekly Pilot Review 45 phút
| Khoảng thời gian | Nội dung review | Mục đích |
|---|---|---|
| 0–5 phút | Health và chuyển động của các metric chính | Nhìn xu hướng trước khi đi vào chi tiết. |
| 5–15 phút | Top friction về form, role, data hoặc authority | Phát hiện control đang tạo thêm burden. |
| 15–25 phút | Decision aging, RID và change | Tập trung vào các điểm có thể làm dự án mất kiểm soát. |
| 25–35 phút | Audit ngẫu nhiên một số artefact | Kiểm tra chất lượng sử dụng, không chỉ tỷ lệ “đã điền”. |
| 35–42 phút | Khoảng trống đào tạo/coaching | Tách lỗi hệ thống khỏi lỗi năng lực. |
| 42–45 phút | Chốt tối đa 3 thay đổi hệ thống cho tuần tới | Giữ tốc độ học mà không thay đổi hỗn loạn mỗi ngày. |
Một nguyên tắc quan trọng là không đo pilot chỉ bằng tỷ lệ điền biểu mẫu. Một Risk Register có đủ dòng nhưng rủi ro trọng yếu không có owner hoặc không được escalation đúng lúc vẫn là một hệ thống yếu. Một dashboard có đủ biểu đồ nhưng lãnh đạo phải hỏi lại ba nguồn số liệu khác nhau vẫn chưa tạo ra nguồn sự thật đáng tin.
7. Ngày 61–90: đo lường, chuyển giao và quyết định có nhân rộng hay không
Từ ngày 61, trọng tâm phải chuyển từ “chúng ta đã thiết kế gì” sang “hệ thống tạo ra bằng chứng gì”. Đây là thời điểm kiểm tra liệu cơ chế mới có cải thiện visibility, decision flow, risk/change discipline và hành vi vận hành hay chỉ làm số lượng artefact tăng lên.
Năm lớp cần đo
- Outcome: milestone reliability, throughput, adoption hoặc benefit proxy phù hợp với loại dự án.
- Decision flow: median decision aging, tỷ lệ quyết định quá SLA, số quyết định phải làm lại do thiếu dữ liệu.
- Control quality: critical risk có owner, change ngoài log, số lần phải đối soát dữ liệu, gate rework.
- Behavior/adoption: cadence được duy trì hay chỉ chạy khi có người nhắc; escalation có đúng ngưỡng; artefact có đủ chất lượng để hỗ trợ quyết định.
- Capability: có owner nội bộ, kế hoạch coaching, khả năng vận hành service và cải tiến sau ngày 90.
Không cần đo tất cả mọi thứ. Với một pilot, khoảng 8–12 metric phù hợp pain point thường có giá trị hơn một dashboard rất lớn. Quan trọng hơn, định nghĩa metric phải giữ nhất quán theo mô hình Before – After – Trajectory: có baseline trước, đo sau với cùng định nghĩa và theo dõi vài chu kỳ để tránh kết luận từ một tuần đẹp bất thường.
Ngày 90 phải có bốn quyết định rõ
- KEEP: control tạo value, giúp visibility/decision tốt hơn và burden hợp lý.
- IMPROVE: ý tưởng đúng nhưng cách thiết kế hoặc cách dùng còn ma sát.
- REMOVE: artefact hoặc hoạt động không có customer, không tạo quyết định và không dẫn tới hành động.
- SCALE: đã có evidence, owner nội bộ, capacity và tailoring rule để mở rộng sang nhóm dự án khác.
8. Hệ thống quản trị dự án tối thiểu doanh nghiệp nên thiết lập
Không có một bộ artefact cố định cho mọi doanh nghiệp. Tuy nhiên, khi thiết kế Minimum Viable Governance, có một số nhóm control thường cần được xem xét. Mục tiêu là tạo một chuỗi từ mục tiêu kinh doanh đến dữ liệu, quyết định và hành động.
| Nhóm control | Cần làm rõ | Ví dụ artefact |
|---|---|---|
| Business justification | Vì sao dự án tồn tại, value nào cần tạo, điều kiện nào khiến dự án không còn hợp lý. | Business Case, Project Charter, benefits hypothesis. |
| Governance & role | Sponsor, Project Board, PM, functional manager, decision rights, escalation. | Governance map, RACI/RAPID phù hợp, decision matrix. |
| Baseline tích hợp | Scope, schedule, cost, assumption và tolerance nào đang được dùng. | Approved baseline, milestone plan, change reference. |
| Risk–Issue–Dependency | Owner, due date, exposure, trigger và escalation. | RID Log, Risk Register, issue aging view. |
| Change control | Điều gì là change, impact nào cần đánh giá, ai được approve. | Change request, impact assessment, change log. |
| Source of truth | Nguồn dữ liệu, cut-off, data owner, định nghĩa chỉ số và quy tắc đối soát. | Executive dashboard, data dictionary, reporting calendar. |
| Assurance & gate | Evidence nào phải có trước quyết định lớn. | Gate checklist, assurance review, acceptance record. |
| Knowledge & improvement | Bài học nào được chuyển thành thay đổi hệ thống. | Lessons Learned, improvement backlog, review cadence. |
Nếu doanh nghiệp hiện có nhiều quy trình nhưng vẫn gặp tình trạng “mỗi PM một cách làm”, nên xem xét song song hai hướng: nâng năng lực người quản lý dự án và sửa hệ thống tổ chức. Trang đào tạo quản lý dự án cho doanh nghiệp phù hợp khi khoảng trống chủ yếu nằm ở năng lực và cách thực thi; trong khi chuẩn hóa quy trình quản lý dự án phù hợp hơn khi vấn đề nằm ở governance, workflow, role, data hoặc control giữa nhiều đơn vị.
Nếu doanh nghiệp cần tham khảo cách tổ chức các artefact thực hành, có thể xem bộ 50 biểu mẫu quản lý dự án có thể dùng ngay. Bộ tài liệu nên được dùng như nguồn tham khảo để chọn đúng công cụ cho từng điểm nghẽn, không phải để áp dụng toàn bộ biểu mẫu cho mọi dự án.
9. Cách chọn dự án pilot để học nhanh nhưng không biến pilot thành “buổi diễn”
Dự án pilot tốt không phải dự án dễ nhất và cũng không phải dự án đang cháy nghiêm trọng nhất. Nó phải đủ quan trọng để việc cải thiện có ý nghĩa, nhưng đủ kiểm soát để đội có thể học, sửa và đo trong 60–90 ngày.
Bảy tiêu chí nên có
- Có ít nhất 2–3 pain point liên quan tới decision, data, role hoặc control.
- Có Sponsor hoạt động và thực sự có quyền ra quyết định.
- Còn đủ cửa sổ 60–90 ngày để quan sát before–after.
- Dữ liệu có thể truy cập và không phụ thuộc vào việc xây mới cả một nền tảng lớn.
- Scope đủ kiểm soát, không bắt buộc phải tái cấu trúc toàn công ty hoặc thay ERP.
- Bối cảnh đủ đại diện để bài học có thể tái sử dụng cho nhóm dự án khác.
- Không ở trạng thái crisis toàn diện khiến đội chỉ còn tập trung chữa cháy.
Các pilot nên tránh
Dự án chỉ còn 2–3 tuần là đóng; dự án đang vướng tranh chấp pháp lý nghiêm trọng; dự án quá “đẹp” được chọn chỉ để chứng minh chương trình thành công; Sponsor không có quyền thực tế; dữ liệu không truy cập được; hoặc dự án muốn “pilot” nhưng thực chất đòi thay toàn bộ phần mềm và quy trình trong một lần.
Lưu ý: pilot là nơi framework được phép bộc lộ điểm yếu. Nếu đội triển khai cố bảo vệ mọi template, mọi bước hoặc mọi giả định ban đầu, pilot sẽ mất chức năng học tập.
10. Đo lường thế nào để biết chuẩn hóa có hiệu quả?
Một lỗi phổ biến là dùng số lượng tài liệu đã ban hành làm bằng chứng trưởng thành. Điều đó dễ đo nhưng chưa chắc liên quan tới chất lượng quản trị. Doanh nghiệp nên ưu tiên chỉ số phản ánh decision flow, data quality, risk/change discipline, adoption và burden.
| Chỉ số gợi ý | Câu hỏi mà chỉ số giúp trả lời |
|---|---|
| Median decision aging | Các yêu cầu quyết định đang chờ bao lâu trước khi có kết luận? |
| Tỷ lệ quyết định quá SLA | Decision rights và escalation có thực sự hoạt động? |
| Tỷ lệ critical risk có owner/due/escalation | Risk Register có biến thành hành động hay chỉ là danh sách? |
| Issue aging | Issue tồn đọng đang được đóng hay tích lũy? |
| Change ngoài log | Có bao nhiêu thay đổi được thực hiện trước khi đi qua control? |
| Số lần đối soát dữ liệu | Dashboard có một nguồn sự thật hay vẫn phải tổng hợp thủ công? |
| Gate rework | Quyết định lớn có đủ evidence ngay lần đầu hay phải quay lại nhiều lần? |
| Adoption theo cadence | Hệ thống có được dùng tự nhiên hay chỉ chạy khi có người nhắc? |
| Administrative burden | Control mới có tạo quá nhiều thao tác so với giá trị kiểm soát? |
Các metric trên là gợi ý thiết kế, không phải benchmark phổ quát. Target phải được xác định từ baseline và bối cảnh của từng doanh nghiệp. Tương tự, Project Standardization Score hoặc các thang điểm nội bộ chỉ nên dùng như radar đặt câu hỏi và ưu tiên cải tiến, không nên được trình bày như chứng nhận hoặc mô hình đã kiểm định thống kê.
11. Bảy sai lầm phổ biến khi chuẩn hóa quản lý dự án doanh nghiệp
1. Bắt đầu bằng câu hỏi “cần bao nhiêu biểu mẫu?”
Biểu mẫu là output của một nhu cầu kiểm soát. Nếu chưa biết quyết định nào cần hỗ trợ và evidence nào cần giữ, việc thiết kế template trước rất dễ tạo tài liệu không có người dùng thật.
2. Mua phần mềm trước khi làm rõ role, data và workflow
Công cụ có thể làm workflow nhanh hơn, nhưng cũng có thể số hóa chính sự mơ hồ hiện có. Nếu hai phòng ban vẫn dùng hai định nghĩa “% hoàn thành”, đưa cả hai lên dashboard không tạo ra sự thật chung.
3. Một quy trình cho mọi loại dự án
Dự án 2 tháng, ít rủi ro không cần cùng mức governance với chương trình 3 năm, nhiều nhà thầu và tác động chiến lược lớn. Chuẩn hóa tốt luôn đi cùng classification và tailoring.
4. Big-bang rollout thay vì pilot
Triển khai toàn doanh nghiệp trước khi có evidence làm chi phí sửa sai tăng rất nhanh. Pilot giúp kiểm tra giả thuyết, friction và burden trong phạm vi nhỏ hơn.
5. Đo compliance bằng số form đã điền
Tỷ lệ điền form cao có thể cùng tồn tại với decision aging dài, risk owner mơ hồ và change ngoài luồng. Cần đo chất lượng quyết định và hành vi, không chỉ sự tồn tại của artefact.
6. Đào tạo Project Manager nhưng không thay cơ chế tổ chức
PM có thể học thêm kỹ thuật quản lý, nhưng nếu Sponsor vẫn chậm quyết định, functional manager không cam kết nguồn lực và approval path không rõ, năng lực cá nhân khó bù cho hệ thống yếu. Đây là lý do một chương trình B2B tốt phải phân biệt khoảng trống năng lực với khoảng trống governance.
7. Scale trước khi có owner nội bộ
Nếu đến ngày 60–90 hệ thống vẫn chỉ chạy khi consultant, PMO hoặc một cá nhân chủ chốt nhắc việc, doanh nghiệp chưa sẵn sàng nhân rộng. Ownership và capability là điều kiện để hệ thống sống sau dự án chuyển đổi.
12. Tình huống minh họa: doanh nghiệp có nhiều quy trình nhưng dự án vẫn “xanh” cho tới khi trễ
Tình huống dưới đây là ví dụ giả định để minh họa cách áp dụng, không phải case khách hàng thực của VNPMI.
Giả sử một doanh nghiệp đang vận hành 18 dự án song song. Công ty đã có template kế hoạch, risk log, báo cáo tuần và PMO tổng hợp dashboard. Tuy nhiên, ba vấn đề lặp lại: các Project Manager tính phần trăm hoàn thành khác nhau; thay đổi nhỏ thường được khách hàng và đội kỹ thuật đồng ý qua họp rồi mới “hợp thức hóa”; Sponsor chỉ tham gia khi vấn đề đã lớn.
Nếu tiếp cận theo kiểu thủ tục, doanh nghiệp có thể viết lại toàn bộ bộ quy trình và bắt 18 PM học lại. Nếu tiếp cận theo 90 ngày, nhóm chuẩn hóa có thể chọn một pilot gồm 2 dự án có Sponsor hoạt động, dữ liệu đủ và còn ít nhất ba tháng để quan sát. Baseline được đo trước: median decision aging, số change ngoài log, critical risk thiếu owner và số metric phải đối soát thủ công.
Trong 30 ngày đầu, doanh nghiệp thống nhất một định nghĩa tiến độ, ngưỡng change cần approval, quyền quyết định của PM/Sponsor và một Decision Log. Ngày 31–60, pilot chạy Weekly Review 45 phút, audit ngẫu nhiên vài artefact và mỗi tuần chỉ sửa tối đa ba điểm hệ thống. Ngày 61–90, doanh nghiệp so sánh before–after, kiểm tra burden và adoption. Một control không tạo quyết định bị loại; một control hiệu quả nhưng còn khó dùng được cải tiến; chỉ những control có evidence và owner mới được đề xuất scale.
Điểm đáng chú ý của tình huống này là số template có thể không tăng. Nhưng nếu doanh nghiệp giảm tranh luận về dữ liệu, biết rõ ai phải quyết và critical risk được xử lý sớm hơn, hệ thống đã tiến một bước thực chất.
13. Chuẩn hóa có nhất thiết phải lập PMO?
Không. PMO là một lựa chọn tổ chức, không phải kết quả mặc định của mọi chương trình chuẩn hóa. Một doanh nghiệp nhỏ có thể vận hành governance tối thiểu bằng Sponsor, Project Manager, functional manager và một owner cho system/process. Một tổ chức có portfolio lớn hơn có thể cần PMO để cung cấp service dùng chung như dashboard, assurance, risk forum, coaching, methodology và portfolio reporting.
Câu hỏi nên đặt không phải là “có PMO hay không?” mà là: service nào tổ chức thực sự cần để giảm pain point và tăng chất lượng quyết định? Nếu sau pilot xuất hiện nhu cầu rõ về ownership, capacity, coaching, portfolio visibility hoặc governance service, doanh nghiệp có thể xem thêm hướng xây dựng ban quản lý dự án PMO. Nếu không, một PMO lớn có thể tạo thêm lớp kiểm soát mà chưa chắc tạo thêm giá trị.
14. Khi nào doanh nghiệp nên bắt đầu chương trình chuẩn hóa?
Doanh nghiệp nên đánh giá nhu cầu chuẩn hóa khi vấn đề bắt đầu lặp lại ở nhiều dự án hoặc nhiều bộ phận: mỗi PM báo cáo một kiểu, change/risk được xử lý muộn, phối hợp phụ thuộc quan hệ cá nhân, lãnh đạo phải đối chiếu nhiều nguồn dữ liệu, hoặc PMO chủ yếu tổng hợp báo cáo mà chưa cải thiện decision flow.
Nếu chưa rõ nguyên nhân nằm ở năng lực con người hay ở governance, dữ liệu và quy trình, nên bắt đầu bằng bước đánh giá nhu cầu đào tạo quản lý dự án để tách Training Need khỏi Capability Gap và vấn đề hệ thống. Khi cần đánh giá đội ngũ PM, có thể tham khảo khung năng lực Project Manager gồm 7 nhóm năng lực. Đồng thời, bài khi nào doanh nghiệp cần đào tạo quản lý dự án giúp xác định khi nào training là một phần của giải pháp và khi nào governance cần được xử lý trước.
15. Câu hỏi thường gặp
Chuẩn hóa quản lý dự án có nghĩa là mọi dự án phải làm giống nhau không?
Không. Mục tiêu là thống nhất những điểm không được phép mơ hồ và xây tailoring rule. Dự án nhỏ, ít rủi ro có thể dùng control nhẹ hơn; dự án chiến lược hoặc phức tạp cần governance mạnh hơn.
90 ngày có đủ để chuẩn hóa toàn bộ doanh nghiệp không?
Thông thường không. 90 ngày phù hợp hơn để hoàn thành một vòng chẩn đoán–thiết kế–pilot–đo lường và tạo evidence cho quyết định mở rộng 6–12 tháng. Không nên hứa rằng mọi quy trình, mọi dự án và mọi hành vi sẽ được chuẩn hóa hoàn toàn trong 90 ngày.
Nên viết quy trình trước hay chọn pilot trước?
Nên chẩn đoán pain point, thống nhất mục tiêu và chọn phạm vi pilot trước khi viết một bộ quy trình lớn. Chỉ thiết kế những control cần để giải quyết vấn đề đã được xác định và có thể kiểm chứng trong pilot.
Chuẩn hóa nên bắt đầu từ phần mềm quản lý dự án không?
Không nên mặc định. Trước hết cần làm rõ workflow, ownership, quyền quyết định, data definition và control. Phần mềm phù hợp sẽ hỗ trợ hệ thống đã rõ; phần mềm không thể tự sửa một governance đang mơ hồ.
Làm sao biết một control nên giữ hay bỏ sau pilot?
Hãy kiểm tra control đó có giúp quyết định tốt hơn, tăng visibility, giảm rủi ro hoặc tạo evidence cần thiết không; đồng thời đo burden. Control không có customer, không dẫn tới quyết định/hành động và tạo nhiều thao tác nên được xem xét loại bỏ hoặc thiết kế lại.
Nguồn và nguyên tắc minh bạch
- Master Lê Quyết Thắng, VNPMI, Chuẩn hóa quản lý dự án trong 90 ngày, bản 09/2026.
- Project Management Institute, The Standard for Project Management and A Guide to the Project Management Body of Knowledge (PMBOK Guide), Eighth Edition.
- ISO 21502:2020, Project, programme and portfolio management - Guidance on project management.
- ISO 21505:2017, Project, programme and portfolio management - Guidance on governance.
- Thông tin về VNPMI, hoạt động chuyên môn và dịch vụ doanh nghiệp được đối chiếu với tài liệu chuyên môn của VNPMI và các trang đang công bố trên vnpmi.org.
Bài viết diễn giải nguyên bản từ tài sản chuyên môn của VNPMI, không sao chép toàn văn tiêu chuẩn hoặc tài liệu có bản quyền. Khung 6T và các gợi ý đo lường được trình bày như framework thực hành, không phải chứng nhận hay benchmark bắt buộc. Mục tiêu, threshold và metric cần được tailoring theo dữ liệu baseline, quy mô, ngành và mức độ rủi ro của từng doanh nghiệp. Xem thêm chính sách biên tập và kiểm chứng nội dung của VNPMI, giới thiệu VNPMI và các hoạt động chuyên môn đã công bố.
Doanh nghiệp đang gặp vấn đề lặp lại ở nhiều dự án?
Bước đầu tiên không nhất thiết là mua thêm phần mềm hoặc viết thêm quy trình. Hãy xác định vấn đề nằm ở năng lực, governance, dữ liệu, workflow hay quyền quyết định; sau đó mới chọn đúng mức can thiệp.
Tầng 2, Tòa nhà Trung Yên 1, KĐT Trung Yên, Trung Hòa, Cầu Giấy, Hà Nội
