Project deliverables là gì?
- 11/03/2022
- Posted by: Master Lê Quyết Thắng
- Category: Kiến thức
Project Deliverables là gì? Phân biệt Deliverable, Milestone và Outcome
Một dự án không được xem là hoàn thành chỉ vì đội dự án đã làm rất nhiều việc. Điều quan trọng là dự án đã tạo ra và bàn giao đúng những kết quả nào, theo tiêu chí nào, cho ai và chúng có được chấp nhận hay không.
Trả lời nhanh: Project Deliverable là một sản phẩm, dịch vụ, kết quả hoặc thành phần có thể kiểm chứng mà dự án cam kết tạo ra và bàn giao. Deliverable phải được mô tả đủ rõ, có người chịu trách nhiệm, thời điểm dự kiến, tiêu chí chấp nhận và bằng chứng xác nhận. Nó khác với milestone là một mốc sự kiện; khác với output theo nghĩa rộng ở chỗ deliverable thường gắn với cam kết bàn giao; và khác với outcome là thay đổi hoặc lợi ích xuất hiện sau khi deliverable được sử dụng.
1. Project Deliverables là gì?
Project Deliverables là các sản phẩm, dịch vụ, kết quả hoặc thành phần có thể kiểm chứng được tạo ra trong quá trình thực hiện dự án và được bàn giao cho một bên nhận xác định. Bên nhận có thể là khách hàng, Sponsor, đơn vị vận hành, bộ phận nội bộ, cơ quan quản lý hoặc một nhóm công việc tiếp theo.
Từ khóa quan trọng không phải chỉ là “sản phẩm”, mà là có thể kiểm chứng và có thể chấp nhận. Một câu nói như “hoàn thiện hệ thống” quá mơ hồ. Một deliverable tốt phải cho biết hệ thống nào, phạm vi chức năng nào, phiên bản nào, môi trường nào, tài liệu nào đi kèm, ai nghiệm thu và dựa trên tiêu chí nào.
PMI mô tả dự án như một chuỗi nhiệm vụ, hoạt động và deliverables được thực hiện để đạt một outcome mong muốn. Điều này cho thấy deliverable nằm giữa công việc và giá trị: đội dự án làm công việc để tạo deliverable; tổ chức sử dụng deliverable để tạo outcome và lợi ích.
Cách hiểu thực hành: Deliverable là câu trả lời cho câu hỏi “Cuối cùng chúng ta phải giao thứ gì để bên nhận có thể kiểm tra, xác nhận và sử dụng?”.
Deliverable không nhất thiết phải là vật hữu hình
Deliverable có thể là một tòa nhà, một ứng dụng, một báo cáo, một quy trình, một chương trình đào tạo, một quyết định được phê duyệt, một bộ dữ liệu đã làm sạch hoặc một năng lực vận hành đã được chuyển giao. Vì vậy, không nên dịch cứng deliverable thành “sản phẩm vật chất”. Trong nhiều dự án dịch vụ, chuyển đổi số và tư vấn, deliverable quan trọng nhất có thể là tri thức, quyết định hoặc năng lực mới.
Deliverable có thể xuất hiện ở nhiều cấp
Một dự án lớn thường có deliverable cấp dự án, deliverable theo giai đoạn và deliverable theo work package. Ví dụ, “hệ thống CRM vận hành chính thức” là deliverable cấp dự án; “tài liệu thiết kế giải pháp được phê duyệt” là deliverable của giai đoạn thiết kế; còn “module quản lý khách hàng đã kiểm thử” là deliverable của một nhóm công việc.
2. Tại sao cần quản lý Project Deliverables?
2.1. Chuyển mục tiêu thành kết quả cụ thể
Mục tiêu “nâng cao trải nghiệm khách hàng” có thể đúng về định hướng nhưng chưa đủ để đội dự án triển khai. Dự án cần chuyển mục tiêu đó thành các deliverables cụ thể như bản đồ hành trình khách hàng, bộ yêu cầu ưu tiên, phiên bản ứng dụng mới, tài liệu hướng dẫn và báo cáo đo lường sau triển khai.
2.2. Làm rõ phạm vi
Danh sách deliverable là một phần quan trọng để hiểu phạm vi và nên được liên kết với Project Management Plan phù hợp. Khi một bên yêu cầu thêm báo cáo, tích hợp hoặc tài liệu không có trong cam kết ban đầu, Project Manager có cơ sở đánh giá đó là làm rõ nội dung hay là thay đổi phạm vi. Người đọc có thể xem thêm bài quản lý phạm vi dự án để hiểu quan hệ giữa deliverable, phạm vi và kiểm soát thay đổi.
2.3. Tạo cơ sở nghiệm thu và thanh toán
Trong dự án có hợp đồng, deliverable thường gắn với điểm nghiệm thu, hồ sơ thanh toán hoặc điều kiện chuyển sang giai đoạn tiếp theo. Nếu deliverable chỉ được mô tả bằng các cụm từ chung chung, tranh chấp dễ xuất hiện: nhà thầu cho rằng đã hoàn thành, khách hàng lại cho rằng kết quả chưa sử dụng được.
2.4. Giúp theo dõi tiến độ thực chất
Báo cáo “đã hoàn thành 80% công việc” thường khó kiểm chứng. Theo dõi theo deliverable giúp câu chuyện cụ thể hơn: tài liệu thiết kế đã được phê duyệt; 12/15 chức năng đã qua kiểm thử; dữ liệu đã chuyển đổi thử nghiệm; tài liệu đào tạo còn thiếu xác nhận của bộ phận vận hành.
2.5. Kết nối bàn giao với giá trị
Một dự án có thể bàn giao đủ deliverable nhưng vẫn không tạo outcome mong muốn. Vì vậy, Project Manager cần nối deliverable với Business Case, mục tiêu kinh doanh và cơ chế đo lường lợi ích. Bài trụ cột PMBOK là gì? giúp đặt deliverable trong bức tranh quản lý dự án tổng thể; còn bài mới so sánh PMBOK 7 và PMBOK 8 làm rõ cách hai phiên bản tiếp cận output, outcome, value và tailoring. Deliverable là thứ dự án tạo ra; value là lý do tổ chức cần thứ đó.
3. Các loại Project Deliverables phổ biến
| Loại | Đặc điểm | Ví dụ | Người nhận điển hình |
|---|---|---|---|
| Deliverable bên ngoài | Được bàn giao cho khách hàng hoặc bên liên quan ngoài đội dự án | Phần mềm, tòa nhà, báo cáo tư vấn, chương trình đào tạo | Khách hàng, chủ đầu tư, cơ quan quản lý |
| Deliverable nội bộ | Phục vụ quản trị, ra quyết định hoặc hoạt động tiếp theo trong tổ chức | Project Charter, kế hoạch, risk register, báo cáo kiểm thử | Sponsor, PMO, đội vận hành |
| Product deliverable | Thành phần trực tiếp của sản phẩm hoặc dịch vụ cuối | Module phần mềm, hạng mục công trình, bộ giáo trình | Người dùng, khách hàng |
| Project management deliverable | Tài sản phục vụ quản lý và kiểm soát dự án | Baseline, status report, change log, lessons learned | Project Manager, Sponsor, PMO |
| Deliverable trung gian | Cần thiết để tạo hoặc phê duyệt deliverable tiếp theo | Prototype, bản thiết kế, môi trường thử nghiệm | Đội phát triển, hội đồng review |
| Deliverable cuối | Kết quả chính được bàn giao khi kết thúc dự án hoặc giai đoạn | Hệ thống go-live, công trình hoàn công, báo cáo cuối kỳ | Khách hàng, vận hành, Sponsor |
Cách phân loại không nhằm tạo thêm thuật ngữ. Mục tiêu là giúp đội dự án biết loại deliverable nào cần governance chặt, loại nào cần review kỹ thuật, loại nào cần nghiệm thu khách hàng và loại nào chỉ cần xác nhận nội bộ.

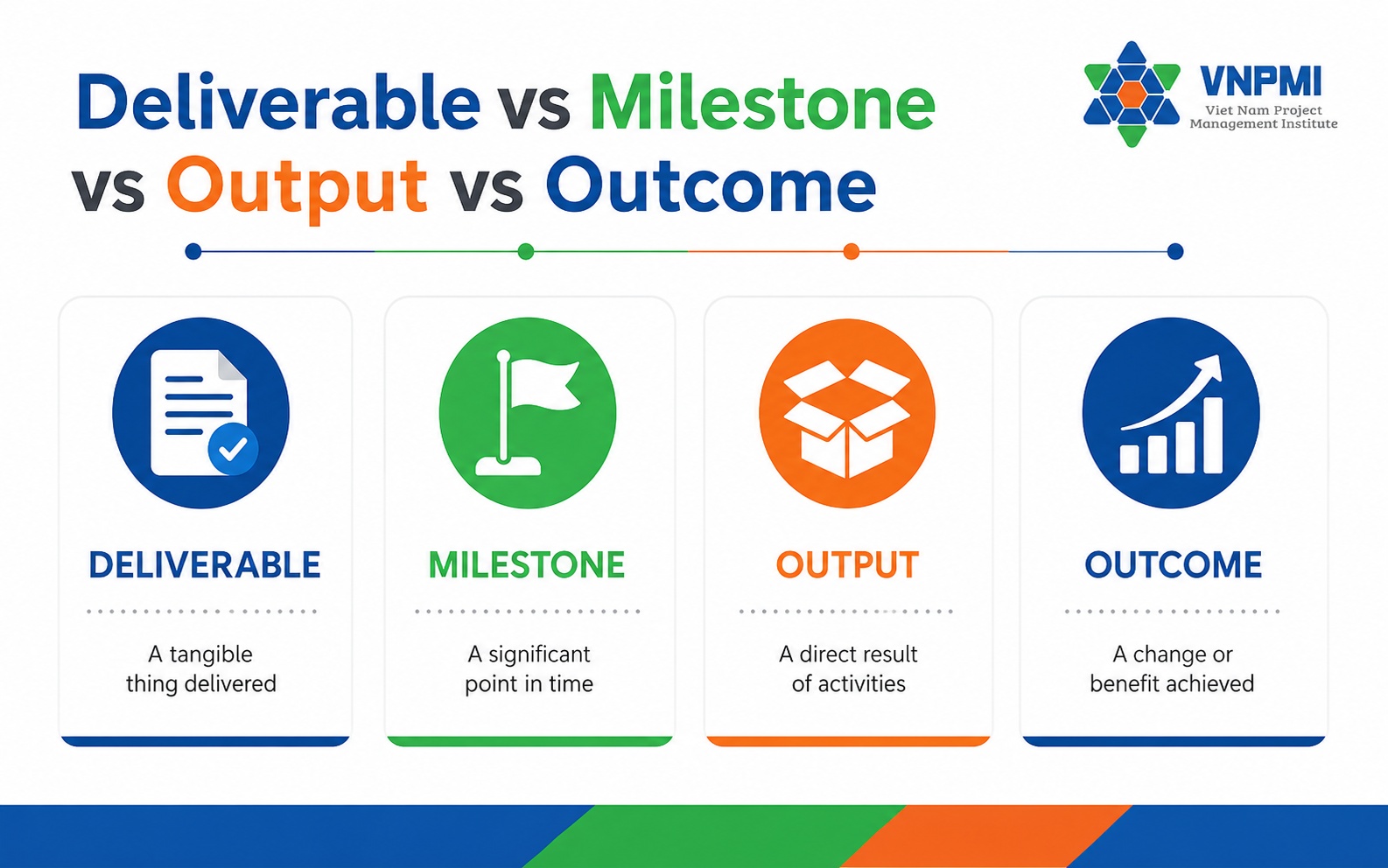

4. Phân biệt Deliverable, Milestone, Output và Outcome
| Khái niệm | Câu hỏi chính | Có thời lượng? | Ví dụ |
|---|---|---|---|
| Deliverable | Chúng ta bàn giao và xác nhận thứ gì? | Bản thân deliverable không phải hoạt động; công việc tạo ra nó có thời lượng | Tài liệu thiết kế đã phê duyệt |
| Milestone | Sự kiện hoặc điểm quyết định quan trọng nào đã xảy ra? | Thường bằng 0 | Phê duyệt thiết kế hoàn tất |
| Output | Hoạt động tạo ra kết quả trực tiếp nào? | Không nhất thiết | 500 nhân viên đã được đào tạo |
| Outcome | Điều gì thay đổi sau khi output/deliverable được sử dụng? | Xuất hiện theo thời gian | Giảm thời gian xử lý đơn hàng 25% |
| Benefit | Tổ chức nhận được lợi ích đo lường nào? | Thường sau bàn giao | Tiết kiệm chi phí vận hành |
Milestone không phải deliverable, nhưng một milestone có thể đánh dấu việc deliverable đã được phê duyệt. Ví dụ “hoàn thành kiểm thử người dùng” là milestone; “biên bản UAT được ký” là deliverable. Xem thêm bài Milestone List là gì để quản lý các mốc quan trọng đúng bản chất.
Nhầm lẫn nguy hiểm: Hoàn thành deliverable không đồng nghĩa dự án đã tạo outcome. Một hệ thống có thể được bàn giao đúng hợp đồng nhưng người dùng không sử dụng; một lớp đào tạo có thể hoàn thành đủ buổi nhưng hành vi làm việc không thay đổi.
5. Acceptance Criteria và Definition of Done
Acceptance Criteria là gì?
Acceptance Criteria là các điều kiện cụ thể mà deliverable phải đáp ứng để được bên có thẩm quyền chấp nhận. Tiêu chí tốt cần có khả năng quan sát hoặc đo lường, tránh từ ngữ cảm tính như “đẹp”, “thân thiện”, “nhanh” nếu không có cách kiểm chứng.
Ví dụ, thay vì ghi “trang web tải nhanh”, có thể ghi “thời gian tải trang chính dưới 2,5 giây trong điều kiện kiểm thử đã thống nhất”. Thay vì “tài liệu đầy đủ”, cần liệt kê các chương bắt buộc, định dạng, ngôn ngữ, người review và quy tắc kiểm soát phiên bản.
Definition of Done khác gì Acceptance Criteria?
Trong môi trường Agile, Definition of Done thường là bộ điều kiện chất lượng chung áp dụng cho mọi increment hoặc item hoàn thành, ví dụ code review xong, kiểm thử tự động đạt, tài liệu cập nhật và triển khai lên môi trường quy định. Acceptance Criteria thường cụ thể cho một yêu cầu hoặc deliverable. Hai lớp này bổ trợ nhau: một item có thể đáp ứng acceptance criteria về chức năng nhưng vẫn chưa “Done” nếu chưa qua kiểm thử bảo mật hoặc chưa cập nhật tài liệu.
Ai phê duyệt deliverable?
Người phê duyệt phải được xác định theo loại deliverable và governance dự án. Tài liệu kỹ thuật có thể do kiến trúc sư trưởng phê duyệt; hạng mục hợp đồng do đại diện khách hàng nghiệm thu; deliverable quản trị do Sponsor hoặc PMO xác nhận. Project Manager điều phối quá trình, nhưng không nên tự nhận quyền phê duyệt mọi kết quả nếu vai trò đó không được giao.
6. Quy trình quản lý Deliverable trong 7 bước
- Xác định outcome và mục tiêu trước. Làm rõ dự án đang cố tạo ra thay đổi gì, tránh lập danh sách deliverable chỉ vì quen làm như vậy.
- Phân rã phạm vi thành deliverables. Chuyển mục tiêu và yêu cầu thành các kết quả có thể kiểm chứng; liên kết với WBS hoặc backlog phù hợp. Khi lập kế hoạch, cần đối chiếu với Project Baseline để biết deliverable nào đã thuộc cam kết được phê duyệt.
- Mô tả tiêu chí chấp nhận. Thống nhất nội dung, tiêu chuẩn, giới hạn dung sai, bằng chứng và điều kiện từ chối.
- Gán trách nhiệm. Xác định người tạo, người review, người phê duyệt và người tiếp nhận vận hành. Quyền phê duyệt cấp cao cần được thống nhất từ giai đoạn khởi động dự án và phản ánh trong governance phù hợp.
- Lập lịch và dependency. Xác định deliverable nào phụ thuộc vào kết quả trước, milestone nào đánh dấu phê duyệt và khi nào cần bàn giao từng phần.
- Kiểm soát phiên bản và thay đổi. Mọi thay đổi đáng kể về nội dung, số lượng hoặc tiêu chí phải được đánh giá tác động và xử lý qua cơ chế change control phù hợp.
- Nghiệm thu, chuyển giao và đóng. Thu thập bằng chứng chấp nhận, xử lý tồn đọng, chuyển giao tài liệu vận hành và cập nhật Lessons Learned trước khi kết thúc dự án hoặc giai đoạn.
7. Ba ví dụ Project Deliverables trong thực tế
Ví dụ 1: Dự án triển khai phần mềm CRM
Deliverables có thể gồm tài liệu yêu cầu đã phê duyệt, thiết kế giải pháp, cấu hình CRM, dữ liệu đã chuyển đổi, báo cáo kiểm thử, biên bản UAT, tài liệu hướng dẫn và kế hoạch hỗ trợ sau go-live. “Go-live ngày 30/9” là milestone, không phải deliverable. “Tỷ lệ nhân viên sử dụng CRM đạt 85% sau ba tháng” là outcome.
Ví dụ 2: Dự án xây dựng
Deliverables có thể gồm bản vẽ thi công được phê duyệt, hồ sơ vật liệu, từng hạng mục hoàn thành, hồ sơ hoàn công, biên bản nghiệm thu, tài liệu vận hành và công trình được bàn giao. Một hạng mục chỉ được xem là hoàn thành khi đáp ứng tiêu chuẩn chất lượng, hồ sơ và điều kiện pháp lý liên quan, không chỉ vì công việc ngoài hiện trường đã dừng.
Ví dụ 3: Dự án đào tạo doanh nghiệp
Deliverables có thể gồm báo cáo đánh giá nhu cầu, khung năng lực, giáo trình tùy chỉnh, lớp học đã triển khai, bài đánh giá, báo cáo kết quả và action plan sau đào tạo. Số buổi học là output hoạt động; mức độ áp dụng vào công việc và thay đổi năng lực là outcome cần được đo sau đó.
8. Template danh sách Project Deliverables
Mỗi dòng deliverable nên có tối thiểu
- Mã và tên deliverable;
- Mô tả phạm vi bao gồm và không bao gồm;
- Liên kết với mục tiêu, yêu cầu hoặc work package;
- Người chịu trách nhiệm tạo;
- Người review và người phê duyệt;
- Ngày dự kiến bàn giao;
- Acceptance Criteria;
- Bằng chứng nghiệm thu;
- Trạng thái và phiên bản;
- Dependency, rủi ro và ghi chú thay đổi.
| ID | Deliverable | Owner | Due date | Acceptance Criteria | Approver | Status |
|---|---|---|---|---|---|---|
| DL-01 | Tài liệu yêu cầu nghiệp vụ v1.0 | Business Analyst | 15/08 | Đủ 10 nhóm yêu cầu; traceable; không còn lỗi Critical | Product Owner | In Review |
| DL-02 | Module quản lý khách hàng | Tech Lead | 20/09 | Đạt UAT; bảo mật và hiệu năng theo chuẩn đã thống nhất | Khách hàng | Planned |
Template không thay thế tư duy. Một bảng đẹp vẫn có thể vô dụng nếu tên deliverable mơ hồ, tiêu chí chấp nhận không đo được hoặc người phê duyệt chưa thống nhất.
9. Những sai lầm phổ biến khi quản lý Deliverables
Chỉ ghi tên, không ghi tiêu chí
“Bàn giao báo cáo” không cho biết báo cáo phải có nội dung nào, dữ liệu đến thời điểm nào, định dạng nào và ai xác nhận. Đây là nguồn tranh luận phổ biến vào cuối giai đoạn.
Nhầm hoạt động với deliverable
“Tổ chức ba cuộc họp” là hoạt động. Kết quả có thể bàn giao là quyết định được phê duyệt, biên bản thống nhất hoặc danh sách yêu cầu đã xác nhận.
Không xác định người nhận
Deliverable không có người nhận và người phê duyệt rõ ràng thường bị review vòng quanh hoặc bị từ chối vào phút cuối.
Để acceptance criteria đến cuối mới viết
Khi đội thực hiện và bên nghiệm thu dùng hai tiêu chuẩn khác nhau, rework gần như chắc chắn xảy ra. Tiêu chí phải được thống nhất trước khi bắt đầu làm.
Bàn giao đủ nhưng không chuyển giao khả năng vận hành
Đội dự án có thể bàn giao hệ thống nhưng thiếu dữ liệu, tài khoản, hướng dẫn, bảo hành hoặc năng lực sử dụng. Kết quả là deliverable tồn tại nhưng tổ chức chưa thể tạo value.
Thay đổi deliverable mà không quản lý thay đổi
Thêm một báo cáo, một tích hợp hoặc một nhóm người dùng có thể ảnh hưởng lớn đến scope, schedule, cost, risk và quality. Project Manager cần đánh giá tác động thay vì coi mọi yêu cầu “nhỏ” là việc có thể hấp thụ miễn phí.
10. Câu chuyện minh họa: Dự án hoàn thành 100% nhưng khách hàng không nghiệm thu
Một đội triển khai hệ thống báo cáo đã hoàn thành toàn bộ hạng mục theo kế hoạch nội bộ. Dashboard chạy, dữ liệu hiển thị, tài liệu đã gửi. Trong cuộc họp nghiệm thu, khách hàng từ chối ký vì số liệu doanh thu không đối chiếu được với hệ thống kế toán và báo cáo không có khả năng truy vết nguồn dữ liệu.
Đội dự án cho rằng đây là yêu cầu mới. Khách hàng lại cho rằng “báo cáo doanh thu chính xác” là điều hiển nhiên. Tranh luận kéo dài hai tuần và buộc đội phải làm lại mô hình dữ liệu.
Vấn đề không nằm ở thái độ của hai bên. Nó bắt đầu từ cách định nghĩa deliverable. “Dashboard doanh thu” đã được ghi như một tên gọi, không phải một cam kết có thể kiểm chứng. Không có tiêu chí về nguồn dữ liệu, quy tắc đối chiếu, mức sai lệch cho phép, tần suất cập nhật hay người xác nhận.
Nếu ngay từ đầu deliverable được mô tả là “Dashboard doanh thu lấy dữ liệu từ hệ thống A và B, đối chiếu với sổ kế toán, sai lệch không quá 0,5%, cập nhật trước 8h mỗi ngày và được CFO hoặc người được ủy quyền ký UAT”, phần lớn tranh chấp có thể tránh được. Bài học là: đội dự án không chỉ cần biết phải làm gì; họ cần biết điều gì sẽ được xem là hoàn thành.
11. Câu hỏi thường gặp
Một dự án có thể chỉ có một deliverable không?
Có, với dự án nhỏ. Tuy nhiên, ngay cả một deliverable cuối thường được hỗ trợ bởi nhiều deliverable trung gian như yêu cầu, thiết kế, kiểm thử và hồ sơ bàn giao.
Milestone có phải Project Deliverable không?
Không. Milestone là một điểm hoặc sự kiện quan trọng, thường không có thời lượng. Deliverable là kết quả có thể kiểm chứng được bàn giao. Milestone có thể đánh dấu deliverable đã hoàn thành hoặc được phê duyệt.
Deliverable có thể thay đổi trong dự án không?
Có. Nhưng thay đổi cần được phân tích tác động và phê duyệt theo governance phù hợp. Không nên thay đổi âm thầm vì điều đó dễ tạo scope creep và tranh chấp nghiệm thu.
Ai chịu trách nhiệm cuối cùng cho deliverable?
Người tạo deliverable chịu trách nhiệm thực hiện; Project Manager chịu trách nhiệm điều phối và kiểm soát; người phê duyệt chịu trách nhiệm xác nhận. Ma trận trách nhiệm cần được làm rõ theo từng dự án.
Deliverable và mục tiêu dự án khác nhau thế nào?
Mục tiêu mô tả trạng thái hoặc kết quả dự án muốn đạt. Deliverable là thứ cụ thể dự án tạo và bàn giao để hỗ trợ đạt mục tiêu đó. Một mục tiêu có thể cần nhiều deliverables.
Deliverable được xác định ở giai đoạn nào?
Deliverables cấp cao thường được hình thành từ Business Case, Project Charter, hợp đồng và phạm vi ban đầu; sau đó được làm rõ trong planning, requirements, scope definition hoặc backlog refinement tùy cách tiếp cận.
