10 Công Cụ Quản Lý Dự Án IT Thực Chiến Cho IT Project Manager 2026

  • Posted by: Master Lê Quyết Thắng
  • Category: Tin nhanh

IT Project Management Toolkit 2026

10 công cụ quản lý dự án IT thực chiến: Từ Charter, RAID đến Jira, Dashboard và AI

Một dự án IT có thể rất bận rộn nhưng vẫn thiếu khả năng kiểm soát. Task nằm trong Jira, quyết định nằm trong chat, rủi ro nằm trong đầu Project Manager, còn sponsor chỉ nhìn thấy một báo cáo phần trăm hoàn thành. Vấn đề lúc này thường không phải team thiếu cố gắng, mà là thông tin, dependency, thay đổi và quyết định chưa được tổ chức thành một hệ thống đủ rõ.

Bài viết này hệ thống hóa 10 công cụ quản lý dự án IT từ bộ IT Project Manager Toolkit của VNPMI. Mục tiêu không phải đưa thêm 10 mẫu biểu để bạn phải quản lý, mà giúp Developer, BA, Tester, Team Lead, Project Coordinator và IT Project Manager chọn đúng công cụ cho đúng vấn đề: làm rõ mục tiêu, chia delivery, quản lý risk, kiểm soát scope, nối sprint với release, chuẩn bị go-live, thiết kế Jira, nhìn health dự án và sử dụng AI có kiểm chứng.

Cập nhật: 27/10/2026. Phạm vi: bài hướng dẫn thực hành cho dự án IT theo Predictive, Agile hoặc Hybrid; không thay thế quy trình nội bộ, tiêu chuẩn an toàn thông tin hoặc cơ chế governance của tổ chức.
10 công cụ quản lý dự án IT thực chiến dành cho IT Project Manager
Bộ 10 công cụ được tổ chức theo ba nhóm năng lực: Core PM Skills, IT Industry Skills và Tool Skills, giúp Project Manager chuyển từ quản lý task sang quản lý outcome.

Vì sao IT Project Manager cần một bộ công cụ có hệ thống?

Nếu bạn mới chuyển từ Developer, BA, Tester hoặc Team Lead sang vai trò điều phối dự án, một phản xạ tự nhiên là tìm thêm phần mềm, template hoặc framework. Nhưng phần mềm không tự tạo ra khả năng quản trị. Một board có hàng trăm ticket vẫn có thể khiến sponsor không biết milestone nào đang rủi ro. Một status report có nhiều biểu đồ vẫn có thể bỏ sót câu hỏi quan trọng nhất: ai cần quyết định điều gì trước thời điểm nào?

Vì vậy, công cụ quản lý dự án chỉ có giá trị khi nó làm rõ một quyết định hoặc một mối quan hệ quản trị. Charter làm rõ mục tiêu và phạm vi. Delivery Plan làm rõ đầu ra và dependency. RAID Log làm rõ bất định và owner. Weekly Status làm rõ variance, risk và decision. Scope Tracker giúp nhìn tác động của thay đổi. Sprint & Release Board giúp nối nhịp giao việc với business outcome. Deployment Checklist giúp Go/No-Go dựa trên bằng chứng. Jira Blueprint tạo cấu trúc dữ liệu. Dashboard giúp nhìn health. AI giúp tăng tốc tác vụ lặp lại nhưng vẫn giữ human approval.

Nếu bạn cần nền tảng rộng hơn về khái niệm, vai trò và cơ hội nghề nghiệp, có thể đọc trước bài Định nghĩa dự án và quản lý dự án. Bài hiện tại tập trung vào lớp thực hành dành riêng cho môi trường IT.

Nếu muốn mở rộng từ 10 công cụ IT sang hệ thống tài liệu xuyên suốt vòng đời dự án, bạn có thể tham khảo 50 biểu mẫu quản lý dự án có thể dùng ngay. Điểm quan trọng của cả hai bộ tài nguyên là chọn đúng công cụ cho đúng quyết định, không phải sử dụng càng nhiều biểu mẫu càng tốt.

Ba nhóm năng lực của IT Project Manager: biết PM, hiểu IT và dùng tool đúng cách

Biết công cụ chưa đủ. Một IT Project Manager cần phối hợp ba lớp năng lực. Core PM Skills giúp xác định mục tiêu, lập kế hoạch, quản lý scope, schedule, risk, stakeholder, communication và decision. IT Industry Skills giúp hiểu SDLC, requirement, testing, release, deployment, Agile/Hybrid và technical dependency. Tool Skills giúp dùng Jira, dashboard, spreadsheet, collaboration tool và AI để tăng khả năng nhìn và điều phối.

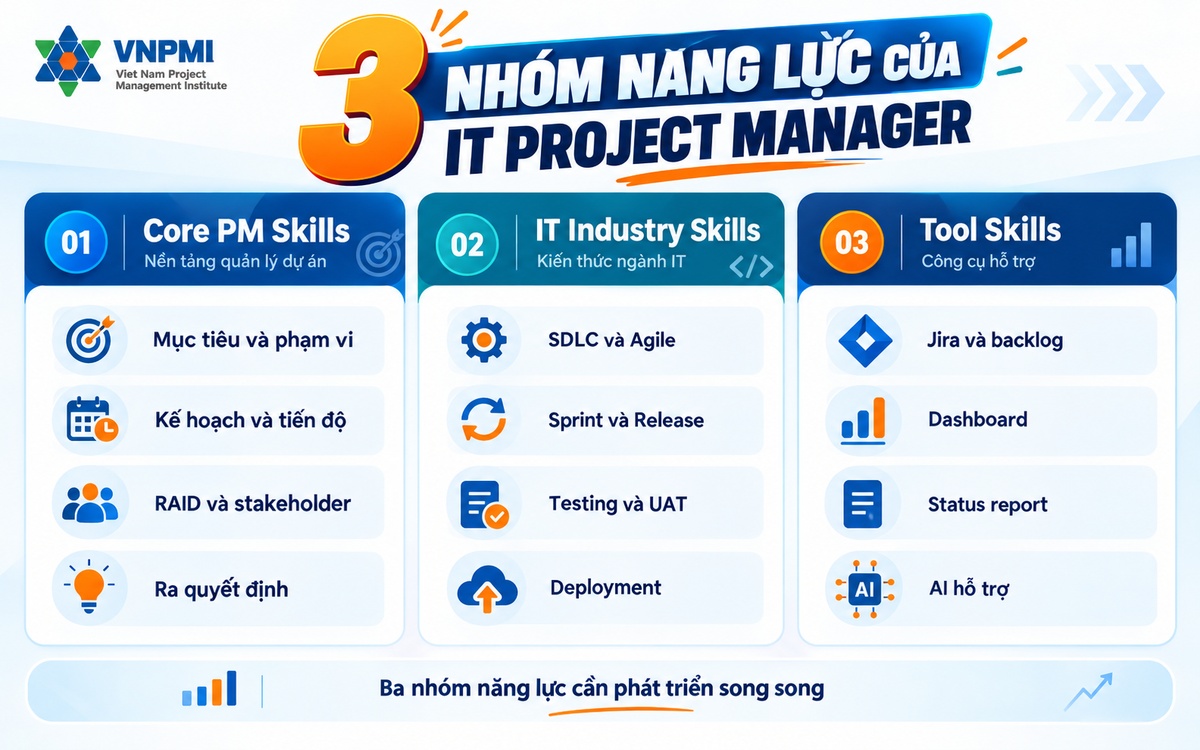

Ba nhóm năng lực Core PM IT Industry và Tool Skills của IT Project Manager
IT Project Manager cần kết hợp năng lực quản trị, hiểu ngành IT và khả năng sử dụng công cụ; không nên đánh đồng “biết Jira” với “biết quản lý dự án”.

Ở góc nhìn phát triển nghề nghiệp, ba lớp trên chỉ là một cách tổ chức thực hành cho IT PM. Nếu cần bức tranh rộng hơn về năng lực theo vai trò, bằng chứng và mức độ thực hiện, xem khung năng lực Project Manager của VNPMI.

Bản đồ 10 công cụ quản lý dự án IT

#Công cụNhómGiải quyết vấn đề gì?
01One-Page Project CharterCore PMLàm rõ WHY, WHAT, WHO, WHEN và SUCCESS.
02WBS & Delivery PlanCore PMChia deliverable, work package, task, dependency và milestone.
03RAID LogCore PMQuản lý Risk, Assumption, Issue và Dependency.
04One-Page Weekly StatusCore PMBiến dữ liệu dự án thành Variance, Risk và Decision.
05Requirement & Scope TrackerIT IndustryKiểm soát requirement và tác động của scope change.
06Sprint & Release Planning BoardIT IndustryNối sprint với release, milestone và business outcome.
07Deployment Readiness ChecklistIT IndustryRa quyết định Go/No-Go dựa trên bằng chứng sẵn sàng.
08Jira Project Setup BlueprintToolThiết kế Jira để nhìn work, capability, release và dependency.
09IT Project DashboardToolNhìn health, forward view và action trên một trang.
10AI Prompt Kit for IT PMToolTăng tốc meeting, risk, status, stakeholder communication và retrospective.

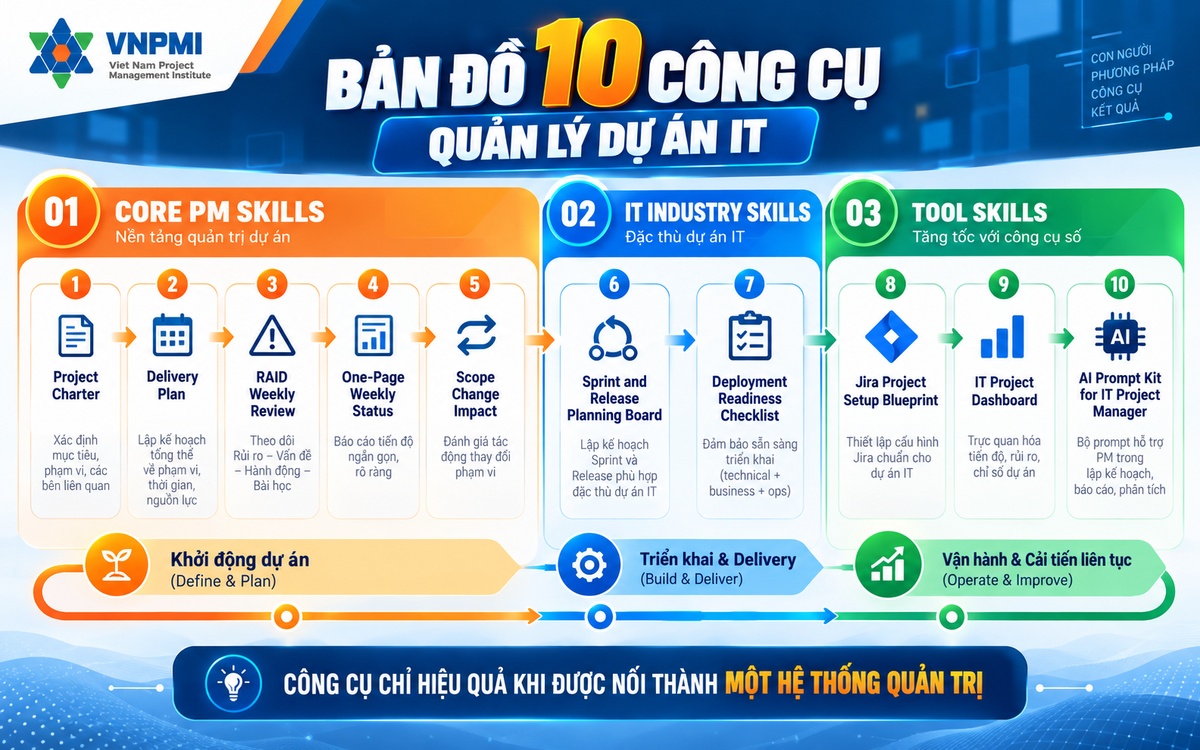

Bản đồ 10 công cụ quản lý dự án IT từ Charter đến AI Prompt Kit
Thứ tự 10 công cụ tạo thành một chuỗi quản trị: định hướng dự án, lập kế hoạch, quản lý bất định, báo cáo, kiểm soát thay đổi, quản lý release, go-live, dữ liệu Jira, dashboard và AI hỗ trợ.

Case giả định ATLAS CRM: một dự án để nhìn 10 công cụ hoạt động cùng nhau

Để tránh 10 công cụ trở thành 10 ví dụ rời rạc, bộ toolkit VNPMI sử dụng dự án giả định ATLAS CRM làm case xuyên suốt. Đây không phải case khách hàng thật. Bối cảnh được thiết kế để minh họa cách một IT Project Manager kết nối quyết định từ đầu đến cuối dự án.

ATLAS CRM kéo dài 16 tuần, có team 12 người, tích hợp website, POS và call center, migration 120.000 hồ sơ khách hàng và go-live theo mô hình Agile/Hybrid. Mục tiêu minh họa gồm migration đạt mức chính xác 99,5%, downtime không quá 4 giờ và tỷ lệ adoption sau 30 ngày đạt ít nhất 90%.

Về dữ liệu minh họa: các con số của ATLAS CRM thuộc tình huống giả định trong tài liệu VNPMI và được dùng để minh họa cách quản trị. Đây không phải số liệu kết quả của một khách hàng hay dự án thực tế.
Công cụ 01 - Core PM Skills

One-Page Project Charter: thống nhất một câu chuyện trước khi lao vào task

Project Charter hữu ích khi dự án mới được phê duyệt nhưng brief còn chung chung; sponsor nói “làm nhanh” nhưng chưa thống nhất deadline hoặc tiêu chí chất lượng; team kỹ thuật và business đang dùng các định nghĩa khác nhau về phạm vi; hoặc dự án có nhiều stakeholder cần một điểm tham chiếu chung.

Một Charter một trang không cố chứa mọi thông tin. Nó tập trung vào những trường phục vụ quyết định: Project/Sponsor, Business Problem, Objective, Expected Value, Scope In/Out, Major Deliverables, Milestones, Top Risks và Success Metrics. Nếu một trường không làm rõ điều gì, có thể bỏ. Nếu một Charter phải dài 10 trang mới giải thích được dự án, đôi khi vấn đề nằm ở thiếu quyết định chứ không phải thiếu văn bản.

Ba câu hỏi lõi: WHY - vấn đề kinh doanh và giá trị nào cần tạo ra? WHAT - deliverable, phạm vi trong/ngoài và outcome chính là gì? SUCCESS - điều gì chứng minh dự án thành công bằng số liệu hoặc tiêu chí rõ?

Trong ATLAS CRM, Charter biến yêu cầu mơ hồ “làm CRM mới” thành mục tiêu có thể quản trị: go-live trong 16 tuần, migration 120.000 hồ sơ, tích hợp ba kênh, scope out rõ ERP tài chính và mobile app mới, cùng các milestone Design Sign-off W4, MVP W8, UAT W12 và Go-live W16. Chỉ riêng việc viết Scope Out đủ rõ đã giúp chặn nhiều yêu cầu “tiện thể làm luôn” sau này. Để hiểu ranh giới giữa quyết định đầu tư và quyết định chính thức khởi động dự án, xem thêm Project Charter và Business Case khác nhau thế nào?.

Công cụ 02 - Core PM Skills

WBS & Delivery Plan: đừng bắt đầu bằng lịch, hãy bắt đầu bằng đầu ra

Một lỗi phổ biến của PM mới là mở Excel hoặc Jira rồi nhập ngay task và deadline. Kế hoạch có thể rất nhiều dòng nhưng vẫn thiếu cấu trúc delivery. Logic tốt hơn là đi từ Outcome → Deliverable → Work Package → Task.

Ví dụ, outcome là CRM mới vận hành ổn định và được sales sử dụng. Một deliverable là Data Migration. Work package bên dưới là Data Cleaning & Mapping. Các task có thể gồm chuẩn hóa phone/email, map customer ID, xử lý duplicate và xác nhận sample. Khi phân rã theo đầu ra, PM dễ trả lời ba câu hỏi hơn: đầu ra nào phải hoàn thành để milestone được coi là đạt; đầu ra nào phụ thuộc team, vendor hoặc stakeholder khác; nếu một dependency trễ, milestone nào bị ảnh hưởng và cần quyết định gì sớm? Nếu cần phân biệt sâu hơn giữa đầu ra, milestone và outcome, xem Project Deliverables là gì?.

Công cụ 03 - Core PM Skills

RAID Log: quản lý bất định trước khi nó biến thành chữa cháy

RAID là viết tắt của Risk, Assumption, Issue và Dependency. Bốn loại này thường bị trộn vào một danh sách “vấn đề”, khiến PM phản ứng sai. Risk là điều có thể xảy ra trong tương lai và gây ảnh hưởng. Assumption là điều team đang coi là đúng để lập kế hoạch nhưng cần kiểm chứng. Issue là vấn đề đã xảy ra. Dependency là điều dự án cần từ bên khác để tiến lên.

Ví dụ: “Vendor API có thể chậm” là Risk; khi vendor xác nhận trễ 10 ngày, nó trở thành Issue. “Business sẽ có 8 key users cho UAT” là Assumption cần xác nhận. “UAT cần environment ổn định và test data được mask” là Dependency cần theo dõi readiness.

Một RAID Log tốt không phải kho lưu vấn đề. Mỗi dòng cần có mô tả cụ thể, impact gắn với milestone/scope/cost/quality/outcome, owner chịu trách nhiệm thúc đẩy response, next action quan sát được và ngày review. Mỗi tuần, không cần đọc toàn bộ log. Hãy hỏi: risk nào vừa tăng xác suất hoặc tác động; issue nào chưa có owner; assumption nào đã đến hạn kiểm chứng; dependency nào đe dọa milestone trong 2-3 tuần tới; mục nào cần sponsor hoặc vendor quyết định?

Nếu muốn đi sâu hơn vào nguyên tắc nhận diện và xử lý rủi ro, xem thêm bài Risk Register là gì?.

Công cụ 04 - Core PM Skills

One-Page Weekly Status: biến dữ liệu dự án thành Variance - Risk - Decision

Lãnh đạo không cần biết PM đã bận thế nào. Họ cần biết dự án đang đi về đâu và cần quyết định gì. Vì vậy, một status report tốt không nên chỉ liệt kê task hoàn thành hoặc phần trăm tiến độ. Trục quản trị nên là Variance - Risk - Decision: chúng ta đang lệch kế hoạch, baseline hoặc expectation ở đâu; điều gì có thể làm milestone tiếp theo không đạt; ai cần quyết định điều gì trước thời điểm nào?

RAG Health cũng nên được dùng như tín hiệu quản trị, không phải điểm thi đua. GREEN nghĩa là không có lệch trọng yếu và team có thể xử lý trong cơ chế hiện tại. AMBER nghĩa là có lệch hoặc risk đáng kể nhưng vẫn còn phương án phục hồi, cần theo dõi sát. RED nghĩa là milestone hoặc outcome quan trọng có nguy cơ cao không đạt nếu không có quyết định hoặc nguồn lực bổ sung.

Ở tuần 6 của ATLAS CRM, Schedule chuyển AMBER dù tổng số task hoàn thành cao vì vendor API đang đe dọa Integration Test và UAT. Cách viết yếu là “Vendor API chưa xong, team đang follow”. Cách viết tốt hơn là: “Vendor API trễ 10 ngày, đe dọa Integration Test W7; team đề xuất dùng mock API để giữ UAT W12; cần sponsor chấp thuận trước thứ Tư.” Công thức rất đơn giản: Sự kiện → Ảnh hưởng → Hành động/Quyết định. Để báo cáo variance có ý nghĩa, PM cũng cần hiểu Project Baseline đang được dùng làm điểm so sánh nào.

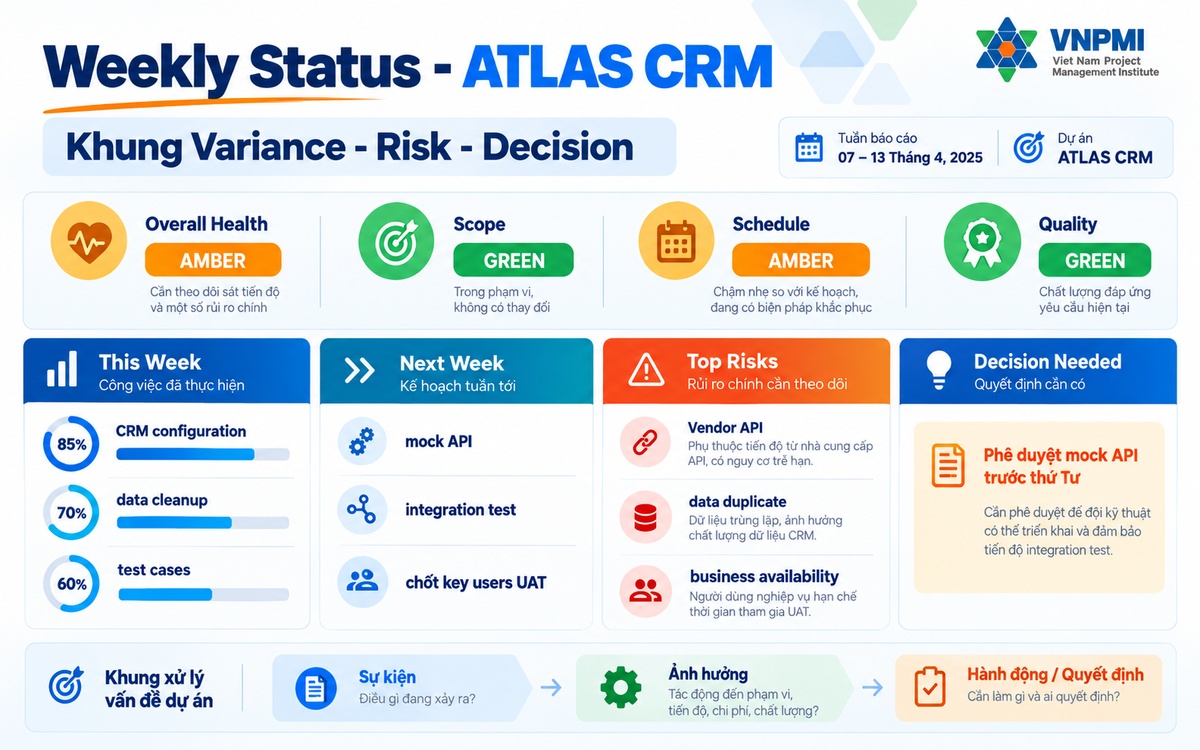

Ví dụ Weekly Status một trang của dự án giả định ATLAS CRM
Ví dụ Weekly Status nên giúp sponsor nhìn ngay Overall Health, Scope, Schedule, Quality, Top Risks và Decision Needed thay vì chỉ đọc danh sách task.
Công cụ 05 - IT Industry Skills

Requirement & Scope Tracker: mọi yêu cầu nhỏ đều có thể tạo hiệu ứng dây chuyền

Trong dự án IT, scope không chỉ là danh sách tính năng. Một thay đổi nhỏ có thể chạm vào data, integration, security, environment, migration, test case, training và acceptance. Vì vậy, trước khi trả lời “làm được hay không”, IT Project Manager cần trả lời “làm bây giờ sẽ đánh đổi điều gì”.

Một Requirement & Scope Tracker tối thiểu nên có ID, Requirement, Priority, Owner, Release, Status và Change. Nó giúp PM trả lời ngay requirement nào đã cam kết cho release hiện tại; requirement nào vừa thay đổi nhưng chưa đánh giá impact; ai có quyền xác nhận acceptance; và scope nào nên chuyển sang release sau để bảo vệ milestone chính.

Bộ toolkit đề xuất sáu câu hỏi khi nhận change: business value có đủ lớn để thay đổi ưu tiên không; milestone/sprint/release nào bị dịch; cần thêm nguồn lực hoặc chi phí gì; technical dependency nào bị chạm; cần thêm test case, regression, performance hoặc security test không; và có thể đưa change sang release sau mà vẫn đạt business outcome không?

Trong ATLAS CRM, yêu cầu auto lead routing được chuyển sang Release 2. Business vẫn đạt outcome cốt lõi của Release 1 và team tránh đưa thêm risk vào UAT đang đến gần. Đây là ví dụ của quản lý scope bằng trade-off minh bạch thay vì chiến lược “team cố thêm”.

Công cụ 06 - IT Industry Skills

Sprint & Release Planning Board: sprint giao work, release giao giá trị

Một dự án Agile có thể hoàn thành sprint đều nhưng vẫn không đạt business milestone nếu backlog, integration và release dependency không được nối với nhau. Sprint là chu kỳ ngắn để team tạo increment và nhận feedback. Release là nhóm capability đủ để đưa cho người dùng hoặc khách hàng. Outcome là kết quả kinh doanh mà release phải tạo ra.

Project Manager vì vậy cần nhìn theo chuỗi Sprint → Release → Milestone → Business Outcome. ATLAS CRM dùng sprint 2 tuần cho configuration và integration, nhưng vẫn giữ các milestone governance như Design Sign-off W4, MVP W8, UAT W12 và Go-live W16.

Sprint Planning Board nên cho thấy flow và blocker, không chỉ chứa danh sách ticket. Các trạng thái Backlog, Ready, In Progress, Review, Testing, Done chỉ có ý nghĩa khi PM nhìn được acceptance, dependency và blocker. Release Roadmap lại nên nói bằng capability/outcome trước, ticket sau. Ví dụ R1 - Core CRM tạo nền tảng để sẵn sàng UAT; R2 - Sales Automation tập trung vào tự động hóa sales; R3 - Insight tập trung analytics nâng cao.

Ba nguyên tắc đáng giữ: nói bằng capability/outcome trước; giữ release đủ nhỏ để có feedback nhưng đủ lớn để tạo giá trị; và nhìn scope change trong bối cảnh release thay vì chen lẻ vào sprint. Nếu bạn đang làm trong môi trường linh hoạt, hãy giữ nguyên nguyên tắc: sprint phải được nối với release, milestone, dependency và business outcome; không dùng nhãn Agile như lý do để bỏ qua governance hoặc khả năng dự báo.

Công cụ 07 - IT Industry Skills

Deployment Readiness Checklist: code xong chưa có nghĩa là sẵn sàng go-live

Một deployment thành công cần đồng thời sẵn sàng về product, technical, operations, people và governance. Nếu thiếu một lớp, release có thể “technical green” nhưng “business red”. Checklist nên dùng trước production deployment hoặc cutover quan trọng, khi nhiều team cùng tham gia release, khi downtime/data migration/customer impact cần kiểm soát chặt, hoặc khi sponsor cần quyết định Go/No-Go dựa trên một bộ bằng chứng chung.

Ở lớp Product, cần kiểm tra acceptance criteria, critical defects và known limitations. Ở lớp Technical, kiểm tra build/version, integration tests, performance/security checks, migration rehearsal và rollback plan. Ở lớp Operations, kiểm tra monitoring, backup/restore và support runbook. Ở lớp People, xác nhận business users, training và on-call owner. Ở lớp Governance, xác nhận change/release approval, deployment window và Go/No-Go meeting.

Trong case ATLAS CRM, migration rehearsal lần đầu phát hiện duplicate mapping 4,8%. Chính vì phát hiện trước go-live, team có cơ hội làm cleanup và giảm risk. Quyết định Go/No-Go không nên dựa trên áp lực deadline mà dựa trên risk còn lại và khả năng phục hồi. Một câu hỏi cuối cùng trước khi bấm nút go-live là: nếu rủi ro xảy ra trong hai giờ đầu, team có biết ai quyết định, ai thực thi và tiêu chí rollback là gì không?

Công cụ 08 - Tool Skills

Jira Project Setup Blueprint: Jira quản lý work, Project Manager quản lý outcome

Jira mạnh để quản lý backlog và flow, nhưng một project board đầy ticket không tự tạo ra khả năng quản trị. PM cần thiết kế cấu trúc để ticket liên kết được với capability, release và dependency. Một cấu trúc gợi ý là Initiative → Epic → Story/Feature → Task → Subtask, nhưng cách triển khai thực tế cần phù hợp cấu hình và governance của tổ chức.

Trong ATLAS CRM, Initiative là toàn bộ chương trình chuyển đổi CRM. Epic có thể là Customer 360, Data Migration, Integrations, UAT & Adoption. Story là nhu cầu người dùng, chẳng hạn sales user xem lịch sử mua hàng từ POS. Task có thể là mapping API field, build endpoint, test integration. Subtask là data mapping document, unit test hoặc permission check.

Không cần ép team điền quá nhiều field. Năm trường tối thiểu có giá trị quản trị là Owner, Priority, Sprint/Due, Dependency và Acceptance Criteria. Nếu 20 ticket gần nhất thường xuyên trống dependency, acceptance hoặc owner, hãy sửa chất lượng dữ liệu trước khi mua thêm dashboard hoặc plugin.

Jira Dashboard nên trả lời các câu hỏi về Sprint/Flow, Release, Quality, Dependency, Risk Signal và Decision. Nếu dashboard đẹp nhưng sponsor vẫn không biết milestone nào đang rủi ro, bạn đang quản lý ticket chứ chưa quản lý dự án.

Công cụ 09 - Tool Skills

IT Project Dashboard: buồng lái để nhìn lệch, risk và milestone

Dashboard không phải nơi nhồi dữ liệu. Một dashboard tốt phải giúp Project Manager trả lời trong khoảng một phút: dự án đang ở đâu so với baseline và milestone; điều gì vừa thay đổi theo hướng xấu hoặc tốt; điều gì sắp đe dọa outcome nếu không hành động; ai cần hành động hoặc ra quyết định ngay bây giờ?

Thay vì hiển thị hàng chục KPI, có thể bắt đầu bằng sáu chỉ số: Schedule Health, Scope Change, Open Risks, Critical Issues, Quality và Milestone Confidence. Không có một bộ KPI đúng cho mọi dự án. Hãy chọn chỉ số phản ánh rủi ro của outcome hiện tại. Ví dụ, Schedule AMBER không nên xuất phát từ việc “có nhiều task trễ”, mà từ việc một integration dependency làm giảm confidence của UAT W12.

Dashboard ATLAS CRM một trang có thể cho thấy Overall AMBER vì vendor API là dependency trọng yếu; Schedule AMBER vì Integration Test forecast +5 ngày; Quality GREEN vì chưa có critical defect; Scope GREEN vì auto lead routing đã chuyển sang R2; Top Risk là data duplicate; Decision là sponsor phê duyệt mock API để giữ UAT.

Dashboard có thể dựng trong Excel/Sheets, Power BI, Jira hoặc công cụ BI khác. Công nghệ không phải điểm chính. Logic quản trị mới là điểm chính: Health → Forward View → Action.

Công cụ 10 - Tool Skills

AI Prompt Kit for IT Project Manager: tăng tốc bản nháp, không giao quyền quyết định

AI có thể tạo bản nháp rất nhanh, nhưng Project Manager vẫn chịu trách nhiệm về bối cảnh, kiểm chứng và quyết định. AI hữu ích nhất khi PM giao một nhiệm vụ rõ, cung cấp dữ liệu đủ và đặt tiêu chí kiểm tra. Luồng an toàn là Input → AI draft → PM kiểm chứng → Hiệu chỉnh → Dùng chính thức.

Khung prompt trong toolkit gồm năm phần: Context - Task - Data - Constraint - Output. Context trả lời bạn là IT PM của dự án nào, phase và audience là ai. Task nói rõ AI phải phân tích, tóm tắt, so sánh hay viết draft. Data giới hạn nguồn được phép dùng. Constraint nêu điều không được suy diễn, tone, policy và bảo mật. Output quy định dạng bảng, email, risk list, decision memo hoặc checklist.

Năm tác vụ phù hợp để bắt đầu là: Weekly Status từ dữ liệu tiến độ và RAID; Meeting Notes từ transcript để tách Decision/Action/Owner/Due; Risk Review để nhóm risk và phát hiện câu hỏi còn thiếu; Stakeholder Email để soạn thông điệp có impact, recommendation và decision deadline; Retrospective để nhóm Keep/Stop/Start và action có owner.

An toàn dữ liệu: không đưa dữ liệu mật, thông tin khách hàng hoặc dữ liệu bị hạn chế vào công cụ AI công khai nếu chính sách tổ chức không cho phép. IT Project Manager cần hiểu phân loại dữ liệu và cơ chế phê duyệt của doanh nghiệp trước khi sử dụng AI trong công việc dự án.

Cách áp dụng 10 công cụ mà không biến dự án thành một hệ thống thủ tục nặng nề

Điểm dễ sai nhất là nhìn danh sách 10 công cụ rồi triển khai tất cả cùng lúc. Bộ toolkit VNPMI đề xuất cách ngược lại: bắt đầu từ vấn đề đang làm dự án khó kiểm soát nhất, sau đó chọn đúng một công cụ để làm vấn đề đó rõ hơn.

  1. Chọn một vấn đề: scope, tiến độ, risk, báo cáo, release hay dữ liệu Jira.
  2. Chọn một công cụ: ví dụ RAID Log nếu risk chỉ được nói khi đã thành issue; Weekly Status nếu sponsor không nhìn thấy decision cần thiết.
  3. Dùng trong một tuần hoặc một chu kỳ thật: không tạo template cho đẹp rồi bỏ.
  4. Review với team hoặc sponsor: công cụ có giúp ra quyết định nhanh hơn, giảm hiểu nhầm hoặc phát hiện vấn đề sớm hơn không?
  5. Chỉ thêm công cụ tiếp theo khi công cụ hiện tại đã có owner và nhịp sử dụng rõ.

Đây cũng là cách tránh “tool overload”. PM giỏi không phải người dùng nhiều tool nhất. PM giỏi là người biết bài toán nào cần quy trình, bài toán nào cần công cụ và bài toán nào cần quyết định của con người. Nếu doanh nghiệp muốn đi xa hơn việc chuẩn hóa một toolkit cá nhân, có thể tham khảo lộ trình chuẩn hóa quản lý dự án doanh nghiệp trong 90 ngày, bắt đầu từ chẩn đoán điểm nghẽn và pilot trước khi nhân rộng.

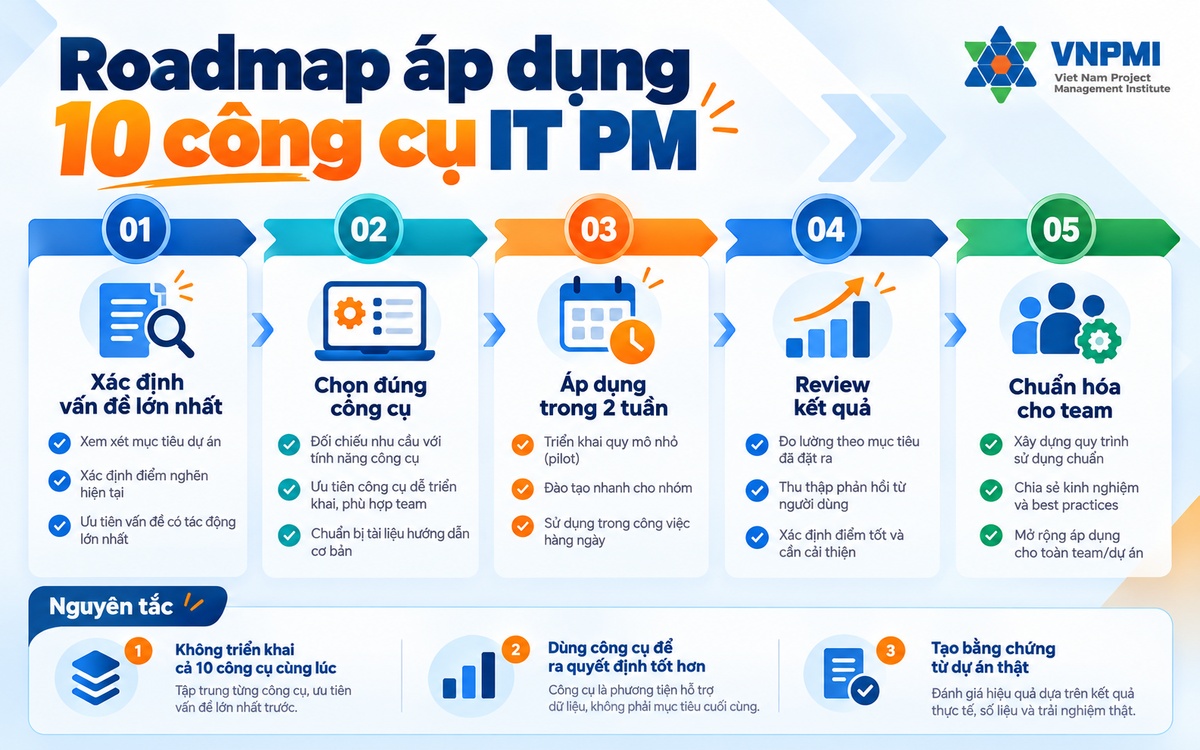

Roadmap áp dụng 10 công cụ quản lý dự án IT theo từng vấn đề thực tế
Roadmap áp dụng nên bắt đầu từ vấn đề thật, thử một công cụ trong chu kỳ làm việc thật, đo giá trị rồi mới mở rộng; không triển khai cả bộ chỉ để chuẩn hóa hình thức.

Chọn công cụ theo tín hiệu bạn đang thấy

Tín hiệu trong dự ánCông cụ nên thử trướcKết quả mong đợi
Mỗi người hiểu mục tiêu và phạm vi khác nhauOne-Page Project CharterMột câu chuyện chung về WHY, WHAT và SUCCESS.
Task nhiều nhưng milestone vẫn trượtWBS & Delivery Plan + Dependency MapNhìn deliverable và dependency quan trọng.
Risk chỉ được nói khi đã thành sự cốRAID LogNhìn sớm, rõ owner, rõ next action.
Status luôn GREEN nhưng sponsor vẫn bất ngờWeekly StatusVariance, Risk và Decision rõ trên một trang.
Change “nhỏ” liên tục chen vào sprintRequirement & Scope TrackerĐánh giá trade-off theo release và outcome.
Sprint chạy đều nhưng release không chắc chắnSprint & Release BoardNối flow với milestone và business outcome.
Code xong nhưng go-live vẫn nhiều bất ngờDeployment Readiness ChecklistGo/No-Go dựa trên readiness đa chiều.
Jira đầy ticket nhưng khó nhìn blockerJira Project Setup BlueprintDữ liệu có owner, dependency và acceptance.
Dashboard nhiều số nhưng khó ra quyết địnhIT Project DashboardHealth, forward view và action rõ.
PM tốn nhiều giờ cho note, status và emailAI Prompt KitTăng tốc bản nháp nhưng vẫn có human approval.

Đừng học thêm trước khi biết mình đang thiếu gì

Nếu muốn biết mình đang mạnh ở đâu và khoảng trống nào nên ưu tiên trước, hãy bắt đầu với PMCI VNPMI - đánh giá năng lực quản lý dự án cá nhân. Với đội ngũ doanh nghiệp, có thể tham khảo giải pháp đào tạo quản lý dự án cho doanh nghiệp và khung năng lực Project Manager để xác định khoảng cách trước khi chọn chương trình. Để kiểm chứng chủ thể xuất bản và hoạt động chuyên môn, xem giới thiệu VNPMI và các hoạt động VNPMI đã công bố.

Câu hỏi thường gặp về công cụ quản lý dự án IT

1. Có cần dùng đủ cả 10 công cụ trong mọi dự án không?

Không. Bộ công cụ là một menu lựa chọn, không phải checklist bắt buộc. Dự án nhỏ có thể chỉ cần Charter, Delivery Plan, RAID và Weekly Status. Dự án có go-live phức tạp cần thêm Deployment Readiness. Dự án Agile/Hybrid cần nhìn Sprint, Release và dependency. Chỉ thêm công cụ khi nó giải quyết một vấn đề thật.

2. Jira có thay thế Project Plan, RAID Log và Status Report không?

Không hoàn toàn. Jira có thể chứa nhiều dữ liệu cần thiết, nhưng Project Manager vẫn phải thiết kế cách dữ liệu được liên kết với milestone, dependency, risk và decision. Có thể xây các view trong Jira để giảm nhập liệu lặp, nhưng logic quản trị vẫn cần được xác định rõ.

3. Agile có cần Project Charter và kế hoạch không?

Có thể cần, nhưng mức độ chi tiết phải được tailoring theo bối cảnh. Agile không có nghĩa là không có mục tiêu, milestone, risk hoặc governance. Một Charter ngắn giúp thống nhất outcome và scope boundary; Release Roadmap giúp nối sprint với giá trị cần bàn giao.

4. Khi nào status nên là AMBER thay vì GREEN?

Khi đã có lệch hoặc risk đáng kể có thể ảnh hưởng milestone/outcome, dù team vẫn còn phương án phục hồi. Không nên dùng phần trăm task hoàn thành làm lý do chính để giữ màu GREEN nếu một dependency quan trọng đang làm giảm khả năng đạt milestone.

5. AI có thể tự viết Weekly Status hoặc Risk Register cho PM không?

AI có thể tạo draft nếu được cung cấp dữ liệu rõ, nhưng PM phải kiểm chứng bối cảnh, logic, mức độ chính xác và dữ liệu nhạy cảm. AI không nên tự tạo risk, số liệu, decision hoặc commitment mà nguồn đầu vào không hỗ trợ.

6. Người mới lên IT Project Manager nên bắt đầu từ công cụ nào?

Nếu chưa có hệ thống, hãy bắt đầu bằng One-Page Project Charter và Delivery Plan để nhìn mục tiêu, deliverable và dependency; sau đó thêm RAID Log và Weekly Status. Đây là bốn công cụ nền giúp bạn chuyển từ quản lý công việc cá nhân sang điều phối dự án có cấu trúc.

Master Lê Quyết Thắng trong hoạt động đào tạo và chia sẻ chuyên môn tại VNPMI

Về tác giả

Master Lê Quyết Thắng là CEO và giảng viên chính của VNPMI, hoạt động trong lĩnh vực quản lý dự án, phát triển năng lực quản lý và AI ứng dụng.

Chủ đề bộ công cụ IT Project Manager gắn trực tiếp với hướng tiếp cận chuyên môn của tác giả: biến kiến thức quản lý dự án thành các cách làm có thể lặp lại trong công việc thật. Thay vì bắt đầu từ phần mềm, bài viết đi từ mục tiêu, delivery, risk, scope, release và decision rồi mới chọn Jira, dashboard hoặc AI. Cách tiếp cận này đặc biệt phù hợp với Developer, BA, Tester và Team Lead đang chuyển dần sang vai trò điều phối hoặc quản lý dự án.

Triết lý chuyên môn: “Không học để biết nhiều hơn. Học để suy nghĩ tốt hơn, quyết định đúng hơn và làm việc hiệu quả hơn.”

Xem thêm hồ sơ chuyên gia: Master Lê Quyết Thắng

Nguồn và minh bạch nội dung

Nguồn chính: VNPMI - Bộ 10 Công Cụ Quản Lý Dự Án IT Thực Chiến - IT Project Manager Toolkit, phiên bản 2026, Master Lê Quyết Thắng.

Minh bạch case: ATLAS CRM là dự án giả định được VNPMI xây dựng để minh họa xuyên suốt bộ công cụ. Các con số về timeline, số lượng hồ sơ, downtime, adoption, duplicate rate và release health trong bài thuộc tình huống học tập, không phải tuyên bố kết quả của khách hàng thật.

Phương pháp biên soạn: nội dung được phát triển từ bộ IT Project Manager Toolkit của VNPMI, tập trung vào mục đích quản trị, cách chọn công cụ và cách kết nối dữ liệu với quyết định. Khi áp dụng Jira, AI hoặc các công cụ phần mềm khác, người dùng cần đối chiếu với cấu hình, phân quyền, chính sách bảo mật và quy định hiện hành của tổ chức. Xem thêm Chính sách biên tập và kiểm chứng nội dung của VNPMI.

Tải Ebook: Bộ 10 Công Cụ Quản Lý Dự Án IT Thực Chiến

Nếu bạn muốn áp dụng ngay các công cụ trong bài vào dự án thật, hãy tải bản ebook đầy đủ của VNPMI. Ebook tổng hợp 10 template, checklist, dashboard và prompt thực hành dành cho Developer, BA, Tester, Team Lead, Project Coordinator và IT Project Manager.
