5 Công Cụ Kiểm Soát Dự Án Xây Dựng Chuẩn Quốc Tế
- 10/28/2026
- Posted by: Master Lê Quyết Thắng
- Category: Tin nhanh
Project Controls | Quản lý dự án xây dựng
5 công cụ kiểm soát dự án xây dựng: Từ chữa cháy đến kiểm soát chủ động
Một dự án xây dựng có thể có schedule, biên bản họp, risk register, báo cáo tuần và hàng nghìn đầu việc nhưng vẫn mất kiểm soát. Vấn đề thường không nằm ở việc thiếu dữ liệu, mà ở chỗ dữ liệu chưa được kết nối thành một cơ chế giúp Project Manager nhìn thấy sai lệch sớm, dự báo điều sắp xảy ra và đưa quyết định đến đúng người trước khi lựa chọn bị thu hẹp.
1. Kiểm soát dự án xây dựng là gì?
Trong quản lý dự án, lập kế hoạch trả lời câu hỏi chúng ta dự định đi đâu, thực thi trả lời chúng ta đang làm gì, còn kiểm soát trả lời một câu hỏi khó hơn: thực tế đang khác kế hoạch ở đâu, xu hướng tiếp theo là gì và cần can thiệp ở điểm nào?
Vì vậy, Project Controls không nên được hiểu đơn giản là cập nhật phần trăm hoàn thành hoặc tô màu dashboard. Một dashboard có thể rất đẹp nhưng nếu chỉ kể lại những gì đã xảy ra thì đó vẫn là báo cáo lịch sử. Kiểm soát có giá trị khi nó giúp đội dự án phát hiện lệch hướng đủ sớm để còn thời gian lựa chọn.
Điểm xuất phát của kiểm soát là một Project Baseline đủ rõ để so sánh. Sau đó dữ liệu thực tế phải được thu đúng nhịp, sai lệch được chọn lọc, forecast được cập nhật, quyết định được giao đúng owner và hành động phải được kiểm tra xem có thực sự kéo dự án về quỹ đạo hay không. Điều này liên hệ trực tiếp với logic lập kế hoạch, baseline, monitoring và corrective action trong hệ thống quản lý dự án hiện đại.

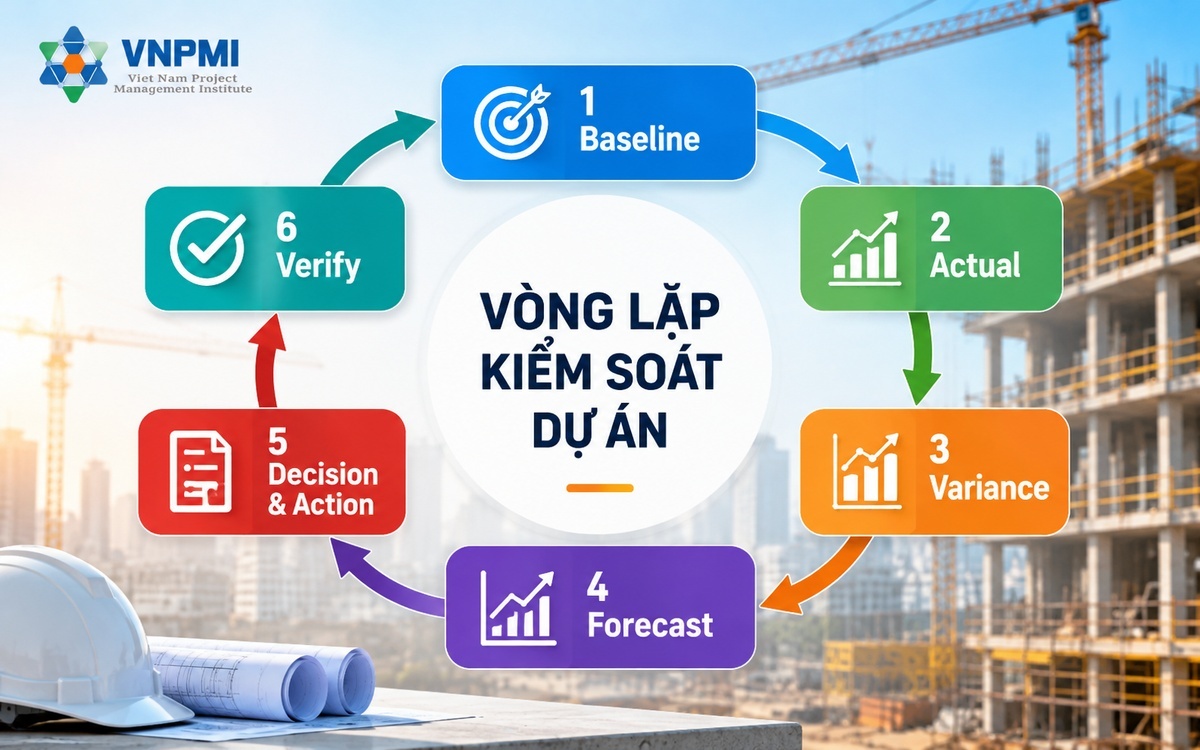

Vòng lặp kiểm soát 6 bước
- Baseline: xác định kế hoạch, milestone và tiêu chí thành công đã được thống nhất.
- Actual: thu dữ liệu thực tế đủ tin cậy, đúng thời điểm và có nguồn.
- Variance: tìm sai lệch có ý nghĩa thay vì cố mô tả mọi chi tiết.
- Forecast: dự báo điều sẽ xảy ra nếu các điều kiện hiện tại tiếp tục.
- Decision & Action: xác định ai phải quyết định, ai là owner và deadline là khi nào.
- Verify: kiểm tra hành động đã cải thiện forecast hay chỉ tạo thêm hoạt động.
2. 5 dấu hiệu dự án đang được quản lý bằng chữa cháy
Một dự án có thể có rất nhiều biểu mẫu nhưng vẫn vận hành theo phản ứng. Trước khi mua thêm phần mềm hoặc tạo thêm dashboard, Project Manager nên tự hỏi hệ thống hiện tại có giúp mình nhìn thấy vấn đề trước khi nó trở thành sự cố hay không.
| Dấu hiệu | Biểu hiện thực tế | Khoảng trống quản trị |
|---|---|---|
| Biết chậm quá muộn | Gần deadline mới phát hiện thiếu vật tư, bản vẽ, nhân lực hoặc access. | Thiếu lookahead, readiness và forecast. |
| Risk chỉ nằm trên giấy | Risk register có màu nhưng không có trigger, owner hoặc response cụ thể. | Thiếu cơ chế cảnh báo sớm. |
| Change đi trước approval | Team làm theo yêu cầu miệng rồi mới quay lại tranh luận scope, cost, schedule. | Thiếu change governance và impact assessment. |
| Báo cáo nhiều nhưng thiếu quyết định | Lãnh đạo đọc xong vẫn phải hỏi: “Vậy cần tôi quyết định gì?” | Report đang là activity log, chưa phải decision support. |
| PM là “bộ nhớ sống” | Thông tin quan trọng nằm trong đầu một vài người; PM vắng là hệ thống chậm. | Thiếu cấu trúc dữ liệu, owner và cadence. |
Nếu có từ ba dấu hiệu trở lên, vấn đề ưu tiên thường chưa phải là phần mềm. Hãy bắt đầu bằng việc chuẩn hóa vài câu hỏi quản trị, thiết lập owner và tạo nhịp review lặp lại. Đây cũng là tinh thần của bài chuẩn hóa quản lý dự án doanh nghiệp trong 90 ngày: chuẩn hóa những điểm không được phép mơ hồ trước khi mở rộng quy trình. Nếu bạn mới làm quản lý dự án, bài 5 công cụ quản lý dự án cho người mới là bước đọc trước phù hợp hơn trước khi đi sâu vào Project Controls cho xây dựng.
3. Bản đồ 5 công cụ kiểm soát dự án xây dựng
Năm công cụ nên được hiểu như năm lớp thông tin nối tiếp nhau, không phải năm file độc lập. Mỗi lớp trả lời một câu hỏi quản trị khác nhau.
| Công cụ | Câu hỏi quản trị chính | Đầu ra cần có |
|---|---|---|
| Project Control One-Page | Tôi có nhìn được toàn cảnh dự án trong vài phút không? | Mục tiêu, milestone, owner, risk, change, decision. |
| WBS & 2-Week Lookahead | Hai tuần tới việc gì có thể không thực hiện được? | Activity, dependency, constraint, readiness, recovery. |
| Risk & Issue Register | Điều gì cần xử lý trước khi quá muộn? | Risk, trigger, owner, response, issue, escalation. |
| Change Control Log | Một thay đổi sẽ tác động đến điều gì và ai được quyết định? | Impact, options, approval, owner, baseline update. |
| Weekly Project Status Report | Lãnh đạo cần biết và quyết định điều gì? | Variance, risk, decision, next steps, forecast. |
4. Công cụ 1: Project Control One-Page
Nó là gì?
Project Control One-Page là một trang điều hành cấp cao giúp Project Manager nhìn toàn cảnh trước khi đi xuống schedule, cost report, risk log hoặc hàng trăm email. Nó không thay thế Project Charter hay Project Management Plan. Vai trò của nó giống một “cockpit” quản trị: luôn giữ trước mắt mục tiêu, milestone, owner, threat và decision đang chờ.
Một One-Page tốt không cố chứa mọi thông tin. Nó buộc PM lựa chọn điều gì thực sự đáng chú ý. Đây là điểm quan trọng vì dự án xây dựng càng lớn thì dữ liệu càng nhiều, nhưng năng lực ra quyết định không tăng theo số lượng dòng báo cáo.
Sáu khối tối thiểu
- Purpose & Success: mục tiêu, tiêu chí thành công và ưu tiên khi phải trade-off.
- Scope: phạm vi lớn, phần ngoài phạm vi và các interface dễ tranh cãi.
- Milestones: 3–7 mốc có ý nghĩa điều hành, không phải toàn bộ schedule.
- Governance: ai có quyền quyết định gì, escalation theo cấp nào.
- Risk/Issue/Change: những item đang đe dọa trực tiếp milestone.
- Decision: quyết định nào đang chờ, deadline và hậu quả nếu chậm.
Cách dùng
Hãy đặt One-Page ở đầu Project Control Review. Chỉ sau khi cả nhóm thống nhất bức tranh cấp cao mới đi xuống Lookahead, risk, change hoặc chi tiết schedule. Cách này giúp tránh việc cuộc họp bị kéo vào một issue nhỏ quá sớm.
Một kiểm tra đơn giản: sau 30–45 phút review, một người mới vào dự án có hiểu được mục tiêu, mốc, người chịu trách nhiệm, mối đe dọa và quyết định đang chờ không? Nếu chưa, One-Page vẫn đang thiên về mô tả thay vì điều hành. Cùng tư duy rút thông tin xuống một trang, VNPMI đã triển khai workshop CEO kiểm soát dự án trong 10 phút dành cho lãnh đạo cần nhìn nhanh milestone, risk, issue và decision.
5. Công cụ 2: WBS & 2-Week Lookahead
Vì sao master schedule chưa đủ?
Một master schedule có thể rất chi tiết nhưng vẫn không trả lời được câu hỏi của team hiện trường: trong 14 ngày tới, việc nào thật sự sẵn sàng và điều gì đang chặn nó? Đây là khoảng cách giữa schedule và execution.
WBS tạo cấu trúc ổn định để nhóm công việc theo deliverable, khu vực, hệ thống hoặc package hợp đồng. Lookahead biến cấu trúc đó thành cam kết ngắn hạn có owner, prerequisite và constraint. Nếu đang xây nền tảng lập kế hoạch, bạn có thể đọc thêm bài Project Planning và cách lập kế hoạch quản lý dự án.
Ba tầng kế hoạch nên phân biệt
| Tầng | Mục đích | Câu hỏi |
|---|---|---|
| Master / Integrated Schedule | Nhìn toàn vòng đời, logic và milestone lớn. | Dự án có đường đi tổng thể nào? |
| Phase / Control Schedule | Kiểm soát workstream, area, package. | Workstream nào đang lệch? |
| 2-Week Lookahead | Điều hành công việc sắp tới. | Việc nào ready, at risk hoặc not ready? |
Readiness quan trọng hơn việc “ngày start chưa tới”
Một activity không nên được xem là đang theo kế hoạch chỉ vì ngày bắt đầu còn ở tương lai. Nếu drawing chưa approved, vật tư chưa có delivery confirmation, mặt bằng chưa release, manpower thiếu hoặc predecessor chưa hoàn thành thì activity đã có tín hiệu rủi ro.
Mỗi constraint phải có owner và required-by date. Ghi “đang chờ vật tư” chưa phải quản lý. Cần biết vật tư nào, ai xử lý, ngày nào bắt buộc phải có để không ảnh hưởng activity và nếu trễ thì recovery là gì.
Quy trình review Lookahead 7 bước
- Extract activity và milestone trong cửa sổ 14 ngày từ control/master schedule.
- Validate actual với owner, không chỉ dựa trên phần trăm cập nhật cũ.
- Check readiness: drawing, material, access, resource, predecessor, permit và decision.
- Flag constraint và đặt trạng thái Ready, At risk hoặc Not ready.
- Assign action: mỗi constraint có owner và ngày xử lý.
- Forecast & recover: nếu lệch, đưa recovery trước khi commit.
- Close loop ở kỳ review tiếp theo để constraint không trôi từ tuần này sang tuần khác.
Một nguyên tắc đáng nhớ: schedule hỏi “theo baseline, việc này diễn ra khi nào?”, còn Lookahead hỏi “với điều kiện thực tế hôm nay, việc này có sẵn sàng diễn ra đúng thời điểm không?” Với doanh nghiệp cần chuẩn hóa sâu năng lực này, VNPMI có trang đào tạo quản lý tiến độ dự án cho doanh nghiệp.
6. Công cụ 3: Risk & Issue Register
Risk khác Issue ở thời điểm
Risk và Issue thường bị trộn vì cả hai đều liên quan đến điều không mong muốn. Nhưng khác biệt về thời gian làm thay đổi cách quản lý. Risk là sự kiện chưa chắc xảy ra; Issue là điều đã xảy ra hoặc đang tồn tại. Risk management bảo vệ lựa chọn tương lai; Issue management tập trung vào impact hiện tại, containment, recovery và decision.
Nếu cần đi sâu hơn, hãy đọc Risk Register là gì? và bài Risk và Issue khác nhau thế nào?. Hai bài này giúp tách rõ dữ liệu rủi ro tương lai với vấn đề đã xảy ra trước khi xây cơ chế trigger và response.
Công thức viết risk để hành động được
Một risk nên tách rõ cause – event – impact. Ví dụ: do technical clarification và FAT chưa đóng, vendor có khả năng trễ shipping, dẫn đến ảnh hưởng installation/testing và tăng chi phí recovery. Khi cấu trúc như vậy, team có thể chọn response nhắm vào cause, probability, impact hoặc contingency.
Owner + Trigger + Response mới tạo cảnh báo sớm
Màu đỏ không tự quản lý được risk. Một risk có giá trị quản trị cần có owner, trigger quan sát được, response và required-by date. “Khi tình hình xấu đi” không phải trigger tốt. “Nếu đến D-25 chưa có ship confirmation” là trigger có thể hành động.
| Risk | Trigger ví dụ | Response kích hoạt |
|---|---|---|
| Thiết bị giao chậm | Tới D-30 vẫn chưa FAT hoặc chưa ship confirm. | Expedite, partial shipment, alternative sequence. |
| MEP productivity thấp | Hai tuần liên tiếp thấp hơn ngưỡng kế hoạch. | Root cause, crew recovery, split workfront. |
| Design approval chậm | Submittal quá SLA và đang gần critical activity. | Escalate review, priority list, daily close. |
Khi risk xảy ra, team phải đổi cơ chế quản lý: capture issue, đánh giá impact, contain tác động lan rộng, lập recovery, escalation nếu vượt quyền và cuối cùng close & learn. Nếu recovery làm thay đổi scope, schedule hoặc baseline, item phải nối sang Change Control chứ không được xử lý như một action rời. Ở cấp doanh nghiệp, có thể tham khảo thêm chương trình đào tạo quản lý rủi ro để chuẩn hóa cách nhận diện, phân tích và ứng phó giữa các nhóm.
7. Công cụ 4: Change Control Log
Thay đổi nhỏ có thể tạo hậu quả lớn
Trong xây dựng, một yêu cầu “điều chỉnh một chút” có thể kéo theo thiết kế, shop drawing, procurement, sequencing, rework, testing, cost, hợp đồng và stakeholder. Vì vậy Change Log và Change Control không nhằm cản thay đổi; chúng giúp tổ chức biết đang thay đổi cái gì, vì sao, đổi bằng giá nào và ai có quyền chấp nhận trade-off.
Điều quan trọng đầu tiên là phân biệt clarification, request, instruction và approved change. Khi ranh giới này mờ, team có thể thi công theo trao đổi miệng, sau đó mới quay lại tranh luận về scope, cost hoặc schedule.
Quy trình kiểm soát thay đổi 8 bước
- Capture: ghi request/instruction với ID, nguồn, ngày và bằng chứng.
- Clarify: làm rõ nội dung, lý do và phạm vi bị tác động.
- Classify: scope, design, schedule, cost, method, regulatory hoặc nhóm phù hợp.
- Assess impact: đánh giá scope, schedule, cost, quality/HSE, risk, contract và stakeholder.
- Develop options: phương án thực hiện, không thực hiện hoặc phương án thay thế.
- Decide/Approve: đúng authority, ghi điều kiện và deadline quyết định.
- Implement & update: giao owner và cập nhật drawing, schedule, budget/baseline, communication.
- Verify/Close: xác nhận change đã thực hiện và downstream documents đã đồng bộ.
Impact Assessment qua 7 lăng kính
- Scope: deliverable hoặc requirement nào đổi?
- Schedule: dependency, critical path, milestone và float nào bị ảnh hưởng?
- Cost: direct cost, rework, acceleration, procurement, overhead?
- Quality/HSE: tiêu chí chất lượng, kiểm tra, safety hoặc method cần thay đổi?
- Risk: risk mới, residual risk hoặc secondary risk nào xuất hiện?
- Contract/Commercial: notice, entitlement, approval và documentation nào cần?
- Stakeholder/Operation: ai bị ảnh hưởng, ai cần đồng thuận và bàn giao vận hành thay đổi ra sao?
Một nguyên tắc rất quan trọng là Request không đồng nghĩa Approval. Governance tốt cần tách ít nhất năm trạng thái: Request → Analysis → Recommendation → Decision/Approval → Implementation. Implementation không nên đi trước decision, trừ trường hợp dự án có cơ chế emergency/early instruction hợp lệ và rủi ro đã được chấp nhận minh bạch.
8. Công cụ 5: Weekly Project Status Report
Báo cáo tuần không phải nhật ký công việc
Một Weekly Status Report tốt không cố chứng minh team đã làm rất nhiều. Nó giúp người đọc hiểu dự án đang khỏe hay yếu ở đâu, điều gì có thể xảy ra tiếp theo và quyết định nào cần được đưa ra. Vì vậy, report là lớp decision support của hệ thống Project Controls.
Dữ liệu chi tiết vẫn nằm trong schedule, lookahead, risk/issue log và change log. Status chỉ kéo lên những exception đủ lớn để ảnh hưởng mục tiêu hoặc cần decision.
Framework VRD: Variance – Risk – Decision
| Lớp | Câu hỏi | Ví dụ |
|---|---|---|
| Variance | Đang lệch gì so với baseline hoặc plan? | MEP manpower thấp; sample activity forecast lệch. |
| Risk | Nếu không can thiệp, chuyện gì có thể xảy ra? | Sample floor có nguy cơ trễ 8–10 ngày. |
| Decision | Ai phải quyết định gì, trước khi nào? | Phê duyệt recovery crew trước thứ Tư 12:00. |
VRD giúp tránh hai cực đoan: báo cáo quá kỹ thuật nhưng không có kết luận, hoặc báo cáo chỉ có màu nhưng không có bằng chứng. Nếu PM nói AMBER, cần chỉ ra variance/risk nào làm status đó hợp lý và action hoặc decision nào đang được theo dõi.
RAG Status phải có rule
GREEN–AMBER–RED chỉ hữu ích khi dự án thống nhất ý nghĩa. Nếu RED bị hiểu là thất bại cá nhân, team sẽ có động lực làm đẹp màu. Một tổ chức trưởng thành phải phân biệt RED vì forecast trung thực với RED do quản lý kém. Nếu ai cũng sợ RED, dashboard có thể xanh cho đến lúc quá muộn.
- GREEN: không có variance/risk đáng kể đe dọa milestone; action nằm trong quyền workstream.
- AMBER: có variance/risk đáng kể nhưng recovery vẫn khả thi nếu action/decision đúng hạn.
- RED: mục tiêu có xác suất cao không đạt hoặc cần quyết định khẩn cấp ngoài quyền hạn.
Khi cần xây action phục hồi, có thể tham khảo thêm cách phân biệt Corrective Action, Preventive Action và Defect Repair để tránh biến mọi vấn đề thành một danh sách action giống nhau.

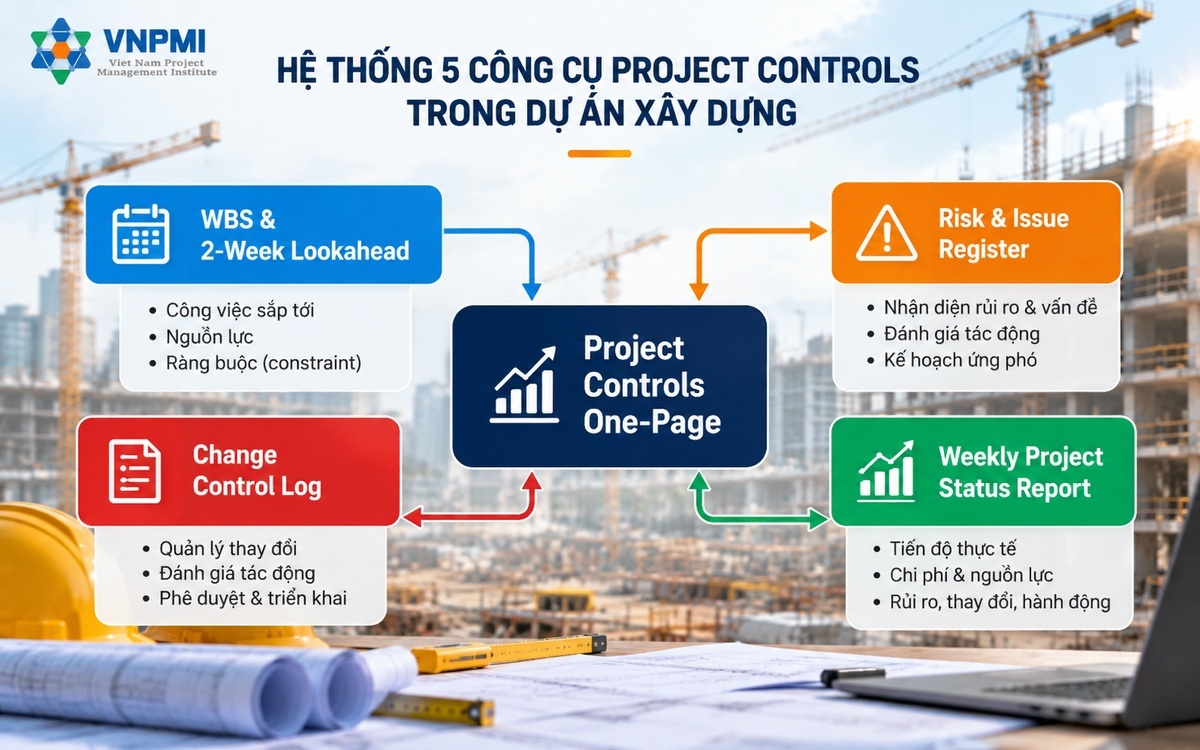

9. Cách kết nối 5 công cụ thành một hệ thống
Sai lầm phổ biến nhất là xây 5 file riêng, nhập cùng một thông tin năm lần và mỗi file có một trạng thái khác nhau. Hệ thống tốt phải có traceability: một constraint ở Lookahead có thể trở thành trigger của risk; risk xảy ra có thể chuyển thành issue; response có thể tạo change; change ảnh hưởng milestone phải quay lại One-Page; exception quan trọng cuối cùng được đưa lên Weekly Status để lãnh đạo quyết định.
| Nhịp | Công cụ chính | Mục tiêu |
|---|---|---|
| Đầu tuần | WBS & Lookahead | Cam kết công việc và mở constraint. |
| Giữa tuần | Risk/Issue + Change | Xử lý trigger, response, impact và decision deadline. |
| Trước weekly review | Project Control One-Page | Cập nhật bức tranh chung, milestone và escalation. |
| Cuối tuần | Weekly Status | Chuyển dữ liệu thành Variance – Risk – Decision. |
Điều cần chuẩn hóa không phải là mọi dự án phải dùng cùng một file Excel, mà là logic dữ liệu và hành vi quản trị: ID, owner, trạng thái, deadline, nguồn dữ liệu và đường escalation. Khi nhịp này ổn định, doanh nghiệp mới nên tiến tới chuẩn hóa quy trình quản lý dự án hoặc xây dựng hệ thống PMIS thay vì tự động hóa một quy trình còn mơ hồ.

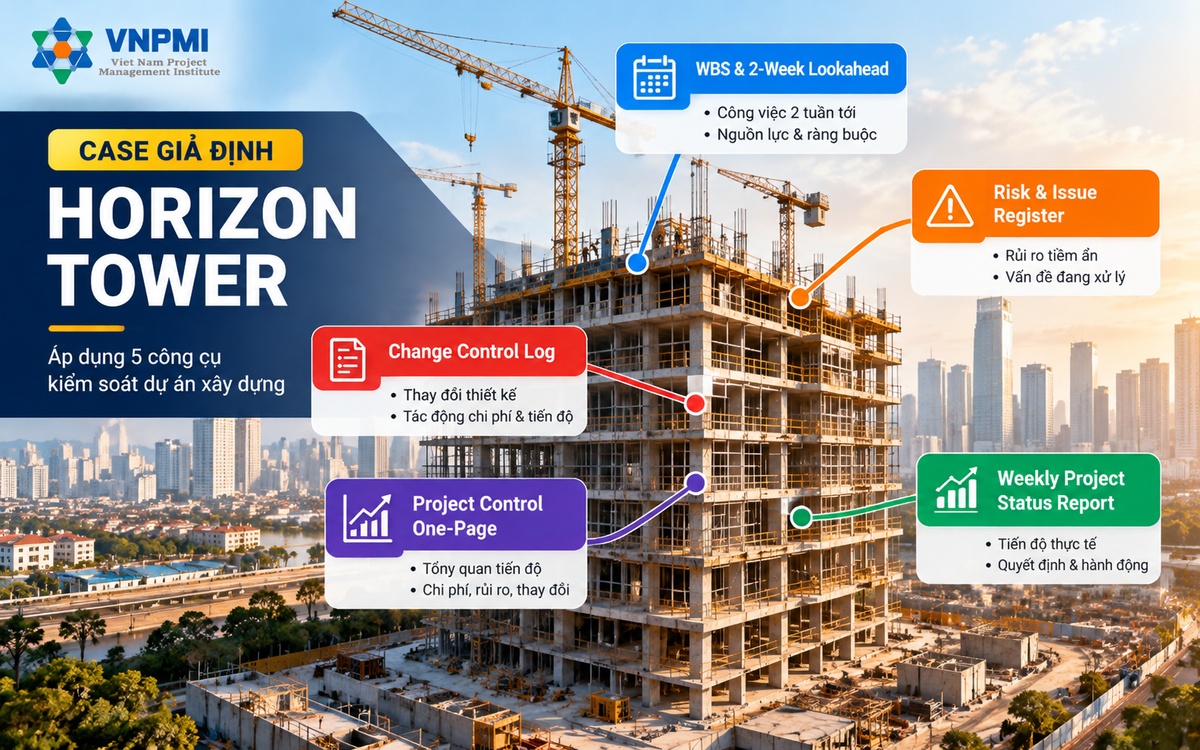

10. Case giả định Horizon Tower: từ GREEN hình thức đến AMBER có căn cứ
Để minh họa cách năm công cụ tương tác, tài liệu VNPMI sử dụng Horizon Tower như một case giả định xuyên suốt, không phải case khách hàng được công bố. Dự án giả định có áp lực ở milestone tầng mẫu và procurement thiết bị MEP. Trong sáu tuần, team nhìn thấy các tín hiệu nhỏ: shop drawing duyệt chậm, vendor chưa chốt lịch giao, manpower subcontractor thấp hơn kế hoạch và chủ đầu tư yêu cầu điều chỉnh một phần mặt dựng.
Nếu nhìn từng tín hiệu riêng lẻ, báo cáo cuối kỳ vẫn có thể GREEN vì milestone cuối chưa trễ. Nhưng khi đưa lên One-Page, Project Manager chọn ba mốc điều hành trong tám tuần: sample floor ready, long-lead MEP PO locked và duy trì structure cycle theo baseline. Nhờ đó, shop drawing và thiếu manpower không còn là “hai issue trong danh sách dài” mà trở thành threat trực tiếp đến milestone tầng mẫu.
Cùng lúc, yêu cầu thay đổi mặt dựng được đưa qua Change Control. Phân tích cho thấy change chạm vào shop drawing, mock-up, procurement, waterproofing interface và sequence. PM không trả lời “làm được hay không” theo cảm tính mà đưa option và trade-off để owner quyết định trước deadline.
Kết quả cuối cùng của logic này không phải làm dự án “xấu hơn” vì chuyển từ GREEN sang AMBER. Ngược lại, status trở nên trung thực sớm hơn. Lãnh đạo có cơ hội hỗ trợ khi lựa chọn vẫn còn. Đây chính là mục tiêu của Project Controls: tăng thời gian phản ứng bằng cách nâng chất lượng tín hiệu.

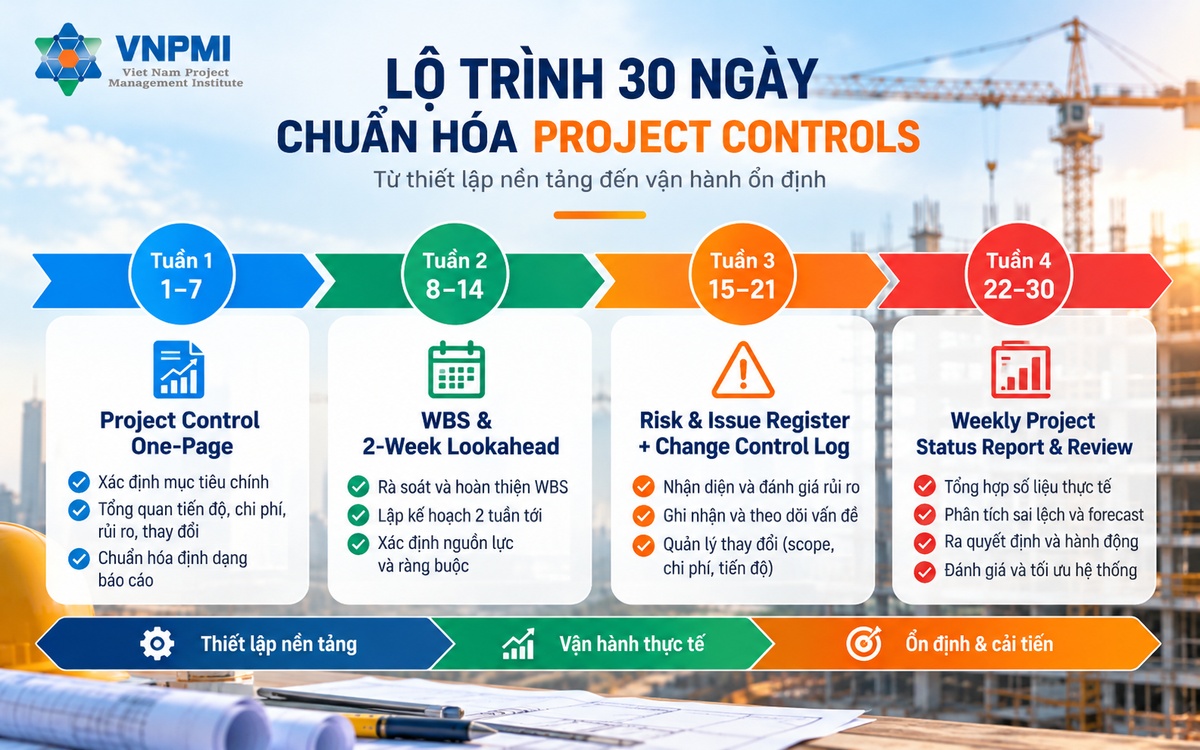

11. Lộ trình 30 ngày để triển khai Project Controls tối giản
Không nên triển khai cả năm công cụ phức tạp cùng một ngày. Một nhóm mới có thể bắt đầu trong bốn tuần, tạo nhịp vận hành trước rồi mới nâng mức chi tiết.
| Tuần | Việc trọng tâm | Đầu ra |
|---|---|---|
| Tuần 1 | Khóa One-Page, chọn 3–7 milestone, làm rõ owner và governance. | Một bức tranh điều hành thống nhất. |
| Tuần 2 | Thiết lập 2-Week Lookahead và constraint review. | Cửa sổ 14 ngày có readiness, owner, required-by. |
| Tuần 3 | Chuẩn hóa Risk/Issue Register và Change Control Log. | Trigger, response, impact, options, decision deadline. |
| Tuần 4 | Thiết kế Weekly Status theo VRD và RAG rule. | Report một trang hỗ trợ decision review. |
10 câu tự đánh giá nhanh
- Bạn có thể chỉ ra Top 3 milestone và forecast hiện tại trong 60 giây?
- Team có biết việc nào trong 14 ngày tới chưa ready và vì sao?
- Top risk có trigger, owner và response hay chỉ có màu?
- Issue quan trọng có recovery và decision deadline?
- Change quan trọng có impact assessment trước implementation?
- Approval và decision rights có rõ?
- Status màu có rule thống nhất?
- Weekly Report có “Decision Required” rõ ràng?
- Các log có liên kết hay mỗi file là một thế giới riêng?
- Nếu Project Manager vắng một tuần, hệ thống có tiếp tục vận hành?
Nếu bạn muốn tự kiểm tra nền tảng rộng hơn trước khi chọn khoảng trống cần cải thiện, VNPMI có bài kiểm tra kiến thức quản lý dự án dùng như một công cụ chẩn đoán định hướng, không phải chứng chỉ năng lực.
12. Sai lầm thường gặp và cách tailoring theo dự án
1. Nhét quá nhiều dữ liệu vào công cụ
One-Page không phải báo cáo 20 trang. Lookahead không phải bản sao của master schedule. Weekly Status không phải activity log. Càng lên lớp decision, thông tin càng phải được chọn lọc theo tác động đến mục tiêu và quyền quyết định.
2. Có owner nhưng không có deadline hoặc quyền hạn
“Team phụ trách” là một cách giao trách nhiệm rất yếu. Mỗi item quan trọng cần một owner thúc đẩy, required-by date và escalation path. Owner không nhất thiết tự làm mọi action, nhưng phải đảm bảo action không trôi.
3. Dùng RAG theo cảm giác
Màu phải gắn với rule. Nếu không có threshold hoặc logic rõ, status sẽ phản ánh tâm lý của người báo cáo hơn là sức khỏe dự án. Một màu AMBER có căn cứ tốt hơn một màu GREEN được dùng để tránh câu hỏi khó.
4. Approved change nhưng hệ thống vẫn dùng baseline cũ
Change chỉ thực sự được kiểm soát khi schedule, drawing, procurement, budget, method statement và report liên quan cùng phản ánh một quyết định. Nếu không, dự án xuất hiện “hai sự thật” song song.
5. Chuẩn hóa biểu mẫu trước khi chuẩn hóa hành vi
Một biểu mẫu đơn giản được cập nhật đúng nhịp có giá trị hơn một template hoàn hảo nhưng bỏ trống. Với nhóm mới, hãy bắt đầu Low–Medium–High cho risk, 6 trường chính cho Lookahead và một trang Weekly Status. Khi cadence ổn định mới tăng scoring, automation hoặc dashboard.
Tailoring theo vòng đời và loại dự án
Dự án fit-out 10 tuần không nên dùng One-Page giống EPC ba năm. Giai đoạn design có thể ưu tiên design freeze, authority submission, RFI và long-lead procurement; giai đoạn thi công tập trung milestone, interface, manpower, material và site constraint; gần commissioning/handover thì attention chuyển sang testing, punch list, documentation, training và acceptance.
Tinh thần này phù hợp với hướng tiếp cận tailoring trong PMBOK Guide 8: khung quản lý phải đủ nhất quán để tạo ngôn ngữ chung nhưng đủ linh hoạt để phục vụ đúng bối cảnh, loại dự án và mức rủi ro.
13. Kết luận: từ người xử lý sự cố sang người thiết kế hệ thống thực thi
Năm công cụ không phải năm biểu mẫu để điền cho đủ. Chúng trả lời năm câu hỏi: dự án đang đi đâu; hai tuần tới điều gì có thể chặn; điều gì có thể xảy ra; thay đổi nào tác động baseline; và lãnh đạo cần quyết định điều gì.
Khi các câu hỏi này được trả lời đều đặn, Project Manager chuyển dần từ vai trò chạy theo sự cố sang vai trò tổ chức thông tin, dự báo, lựa chọn và ra quyết định. Điểm xuất phát tốt không phải là phần mềm. Hãy bắt đầu bằng một nhịp review có owner, dữ liệu đủ tin cậy và rule rõ; sau đó mới tự động hóa.
Một hệ thống đơn giản nhưng được dùng mỗi tuần có thể tạo nhiều giá trị hơn một bộ công cụ phức tạp nhưng không trở thành thói quen. Với doanh nghiệp muốn triển khai ở cấp tổ chức, trang đào tạo quản lý dự án cho doanh nghiệp trình bày cách VNPMI tổ chức các nhóm năng lực từ planning, baseline, risk, change đến leadership và tailoring theo nhu cầu thực tế.
14. Câu hỏi thường gặp
Change Control có làm dự án chậm hơn không?
Change Control kém có thể tạo thêm thủ tục; Change Control tốt giúp quyết định nhanh hơn vì impact, option, authority và deadline được làm rõ. Mục tiêu không phải cản thay đổi mà là tránh implementation trước khi tổ chức hiểu trade-off và cập nhật hệ thống liên quan.
5 công cụ này có phải biểu mẫu chính thức của PMI không?
Không. Đây là bộ công cụ thực hành do Master Lê Quyết Thắng/VNPMI thiết kế để tổ chức Project Controls tối giản. Nội dung tham chiếu tư duy quản lý dự án hiện đại và PMBOK Guide 8, nhưng không nên được hiểu là 5 template chính thức của PMI.
Nguồn và minh bạch
- VNPMI, Master Lê Quyết Thắng: 5 Công Cụ Kiểm Soát Dự Án Xây Dựng Chuẩn Quốc Tế, bản 28/10/2026. Năm template là thiết kế thực hành của tác giả/VNPMI; case Horizon Tower là case giả định dùng để minh họa cách các công cụ liên kết.
- Project Management Institute: PMBOK Guide, Eighth Edition và The Standard for Project Management. Bài sử dụng nguồn này để đối chiếu tư duy value delivery, governance, performance domains, risk, tailoring và cách tiếp cận quản lý dự án hiện đại.
- VNPMI: Giới thiệu VNPMI và Chính sách biên tập VNPMI, giúp người đọc xác định chủ thể chịu trách nhiệm, nguyên tắc nguồn và cơ chế kiểm chứng nội dung.
Bài viết tập trung vào Project Controls ở cấp quản trị. Nội dung không thay thế yêu cầu hợp đồng, pháp luật xây dựng, quy chuẩn kỹ thuật, quản lý chất lượng chuyên ngành, HSE, tư vấn claim hoặc tư vấn pháp lý. Mỗi công cụ cần được tailoring theo loại dự án, quy mô, delivery model, hệ thống hợp đồng và quyền hạn thực tế.
Tải ebook 5 công cụ kiểm soát dự án xây dựng
